地方道路等整備事業 豊平川右岸線(国道36号~道道札幌夕張線)道路改良工事

土木事業

2019.08.20

工事進捗情報 vol.2

 みなさん、こんにちは。丸彦土木のナンバーワン・はにかみボーイDice-K

がお送りする、第2回目の作業報告です。

 前回は、これまで河岸公園の敷地だった場所を道路に作り変えるため、遊具を

撤去したところまでお送りしました。今回は、その続きとなる、道路作りの様子

を報告していきます。

 今回の拡幅範囲に道路を作るとき、もしこのまま、公園敷地の土に舗装して道

路を作ってしまうと、とても貧弱な道路になってしまいます。そこで、道路が強

く長持ちするよう作り変えるため、今の道路の境目から公園敷地側の土を掘っ

て、強い材料である砕石に置き換えていきます。

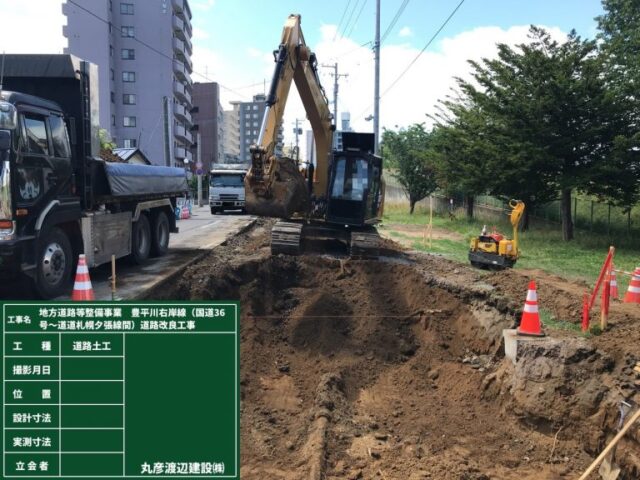

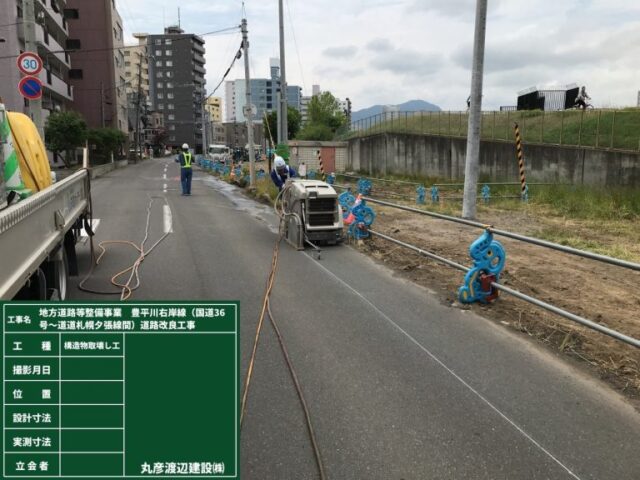

 最初に、現況の道路が壊れないよう掘削範囲との境目の舗装版を切断して、掘

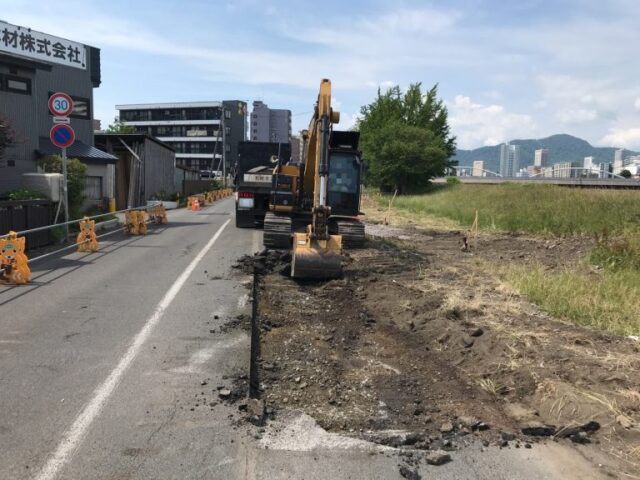

削範囲内の舗装版を取り壊します。

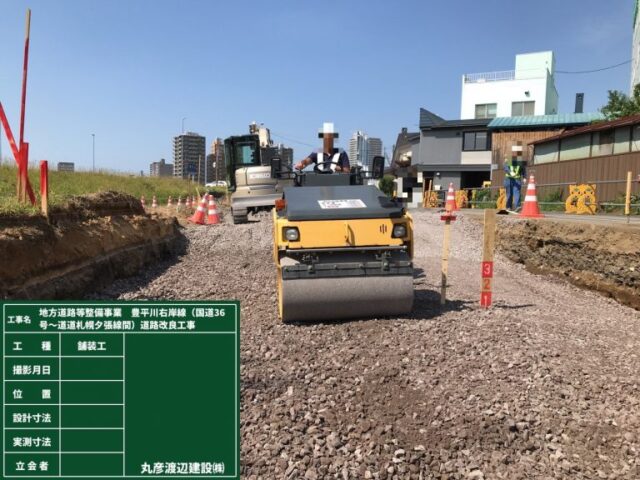

既設舗装版切断状況

あ


既設舗装版取壊し状況

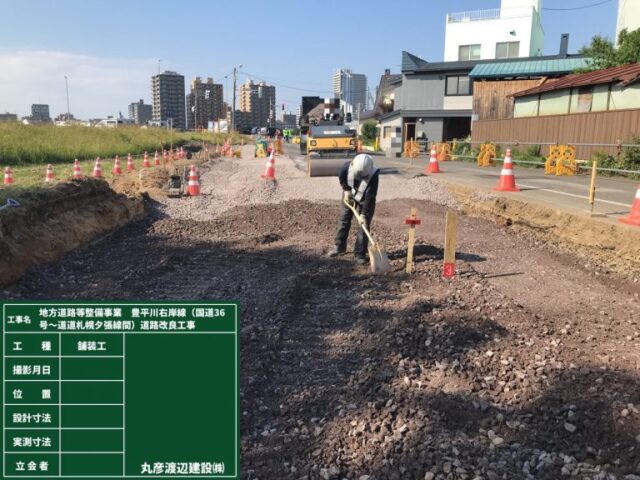

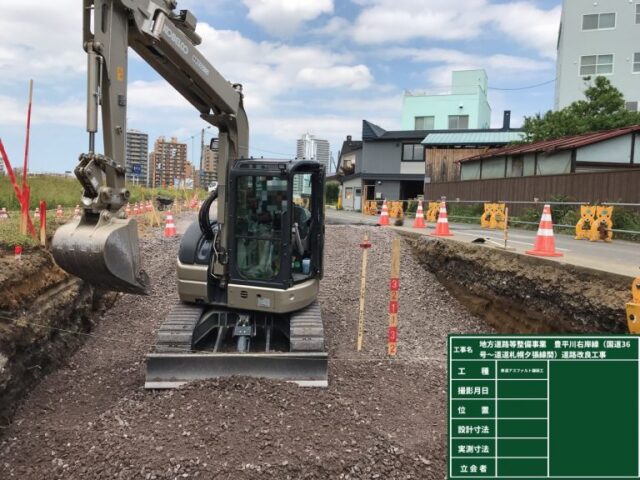

 次に、公園敷地内の土を所定の深さまで掘削していきます。掘削が終わった底

面は、「路床面(ろしょうめん)」といい、フワフワな状態にならないようしっかり

と転圧しておきます。

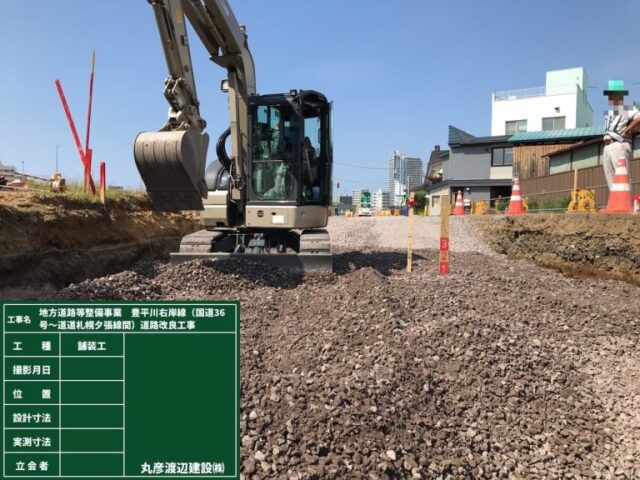

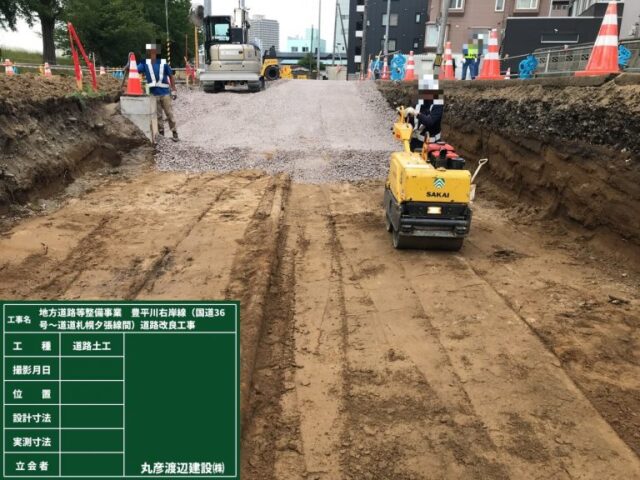

公園敷地内路床掘削状況

あ

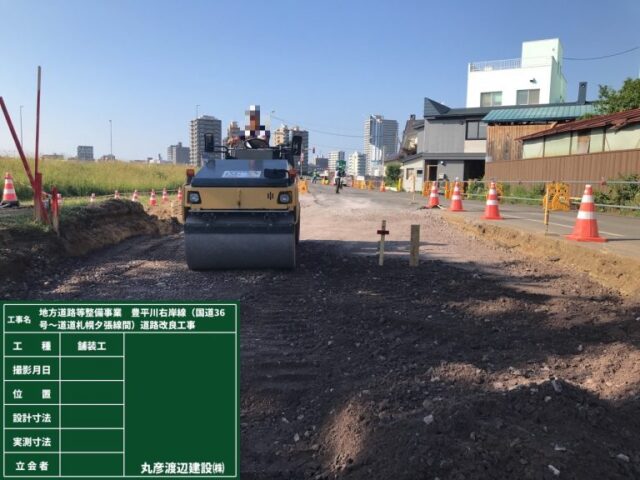

公園敷地内路床転圧状況

 そして、掘削して転圧が終わった場所に、砕石を入れていきます。砕石は「置

換層(ちかんそう)」⇒「凍上抑制層(とうじょうよくせいそう)」⇒「下層路盤(かそうろば

ん)」の順に入れていきます。

 それではまず、置換層からです。置換層は、路床の強度が不安な時に入れて道

路を強くする層で、今回は置換層を厚さ60cm分入れます。ただし、この厚さ

を一遍に入れてしまうと、しっかりと転圧できなくなってしまうので3層に分け

て順番に転圧していきます。

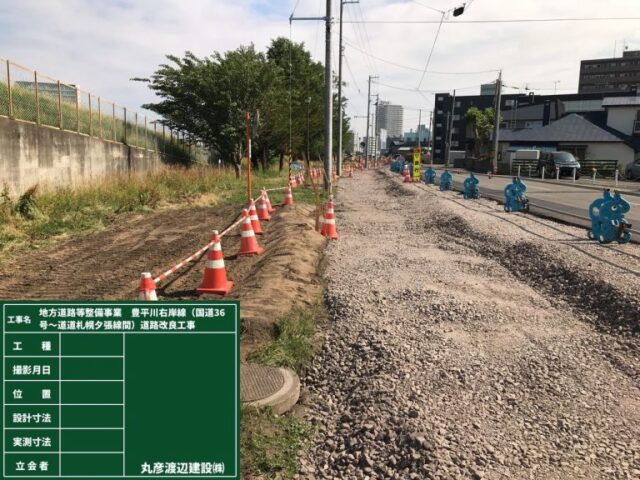

置換層1層目 敷均し状況

あ

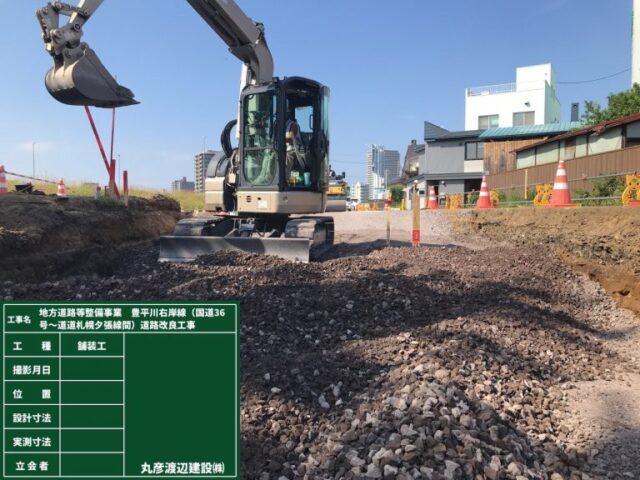

置換層2層目 敷均し状況

あ


置換層3層目 転圧状況

 次に凍上抑制層です。凍上抑制層は、冬に道路が凍った時、水分の多い路床部

分の土まで凍ってしまい、道路面を持ち上げて通れなくならないようにするた

め、路床を凍らない深さまで下げておくための層です。凍上抑制層は今回20c

mなので、1回で入れていきます。


凍上抑制層 敷均し状況

あ


凍上抑制層 転圧状況

 そして最後に下層路盤です。下層路盤は、道路の舗装面が自動車などから受け

た力を道路全体に分散させて支える役割をしています。下層路盤は今回45cm

なので、3回に分けて転圧していきます。

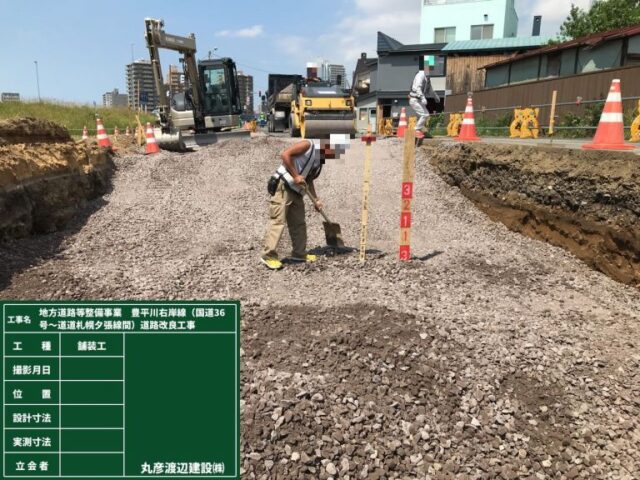

下層路盤1層目 敷均し状況

あ


下層路盤2層目 敷均し状況

あ

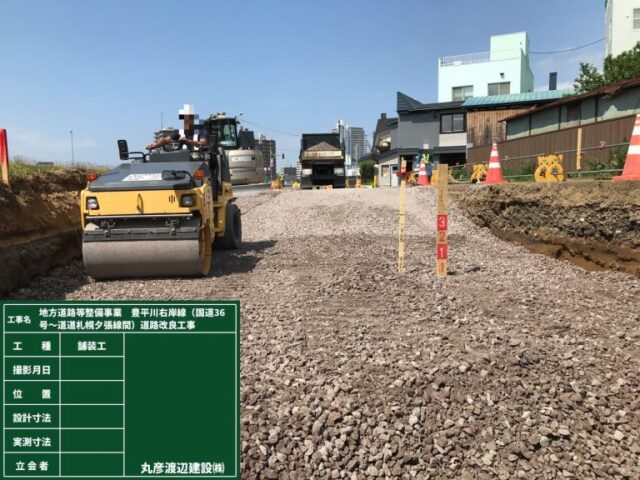

下層路盤3層目 転圧状況

 これで、公園敷地内を車道に作り変えるための下層路盤まで完了しました。


公園内拡幅部 下層路盤完了

 このあと、縁石を付けたり舗装をしたりしますが、この続きは次回以降の報告

とします。

 これで、第2回目の作業報告を終わります。 以上、Dice-Kでした。
