社会資本整備総合交付金事業 屯田みどり橋架換工事【2022-2023】

土木事業

2022.07.29

月刊『みどり橋!』7月号

皆さん、海は行きました??

Kindはここ5年くらい海に行ってなかったのでそろそろ行こうかなぁ~と考えております!!

8月からが夏本番!!

海に祭りに花火にスイカにメロン!!🍈(Kindの大好物)

今年のイベントはコロナの影響がないといいですね!!

あ

では、夏の暑さに負けぬよう水分補給をして潤いたっぷりな体をキープしつつ、月刊みどり橋7月号をどうぞ!

あ

ということで、今月は先月に引き続き杭打ちを行いぃ~

「全32本!」打ち切りました!!

なかなかに大変でしたが無事終わりましたぁ~(*´▽`*)~。

あ

これで工事の第一関門突破といったところでしょうかね!

と、喜んでいるのもつかの間

次はとうとう橋台を作っていきます!!

あ

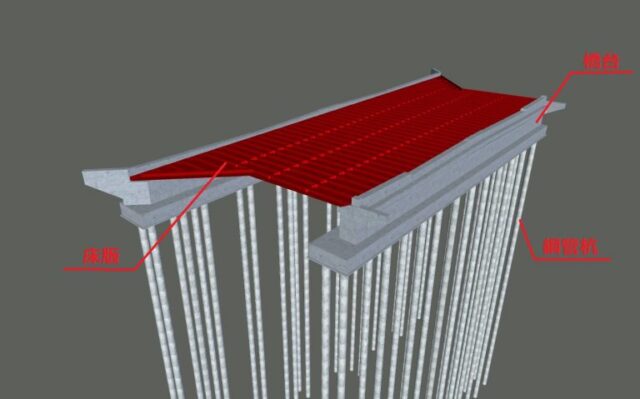

このグレーで塗りつぶされているのが「橋台」ですね!

読んで字のごとく橋を支える台の部分です!

ちなみに赤くなっている部分が「床版(しょうばん)」と言って車や人を載せる部分になりますね。

あ

この橋台を作るために、まずはぁ~

水をせき止めて作業をしやすくしていきます!!

あ

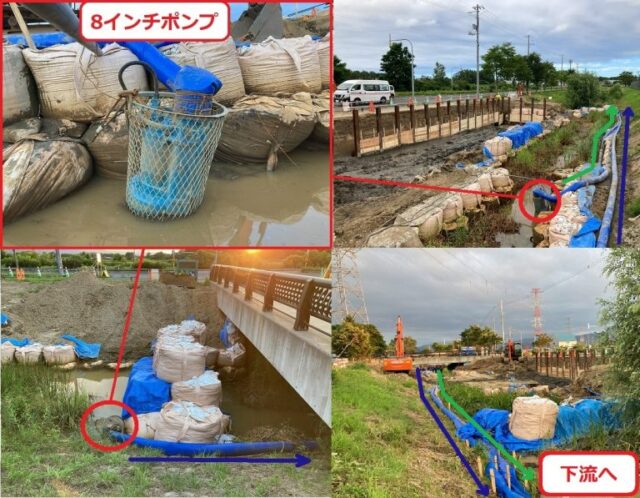

このように、上流側と下流側を土のうでせき止めて8インチポンプを使って排水をしつつ作業範囲の水抜きも行いました!

ちなみに8インチポンプさんは30秒でお風呂1杯分(200L)を溜められる実力の持ち主です。笑

あ

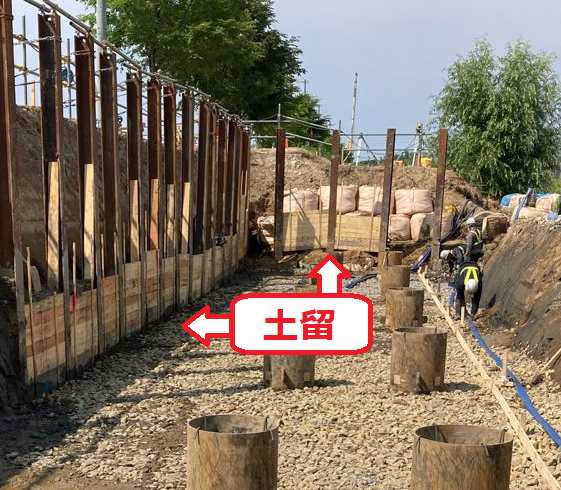

その後に4mくらいバックホウで掘削をしながら、掘削した区間に土留(土が崩れてこないように板で保護)をしてぇ~

あ

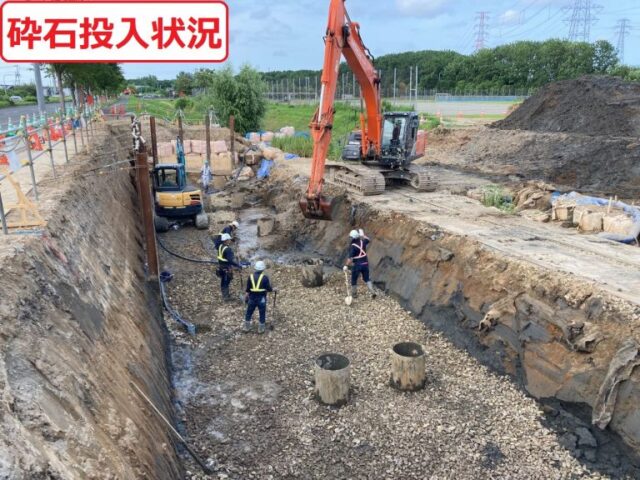

砕石をジャンジャン入れていきます!

あ

その間も水がずっと湧きだすので3インチポンプちゃん(家庭用シャワーの3倍のいきおい、1分間に35L!)をフル稼働させながら排水作業を行いました!!

あ

そーーーんなこんなで橋台が収まるくらいの穴が完成し...

あ

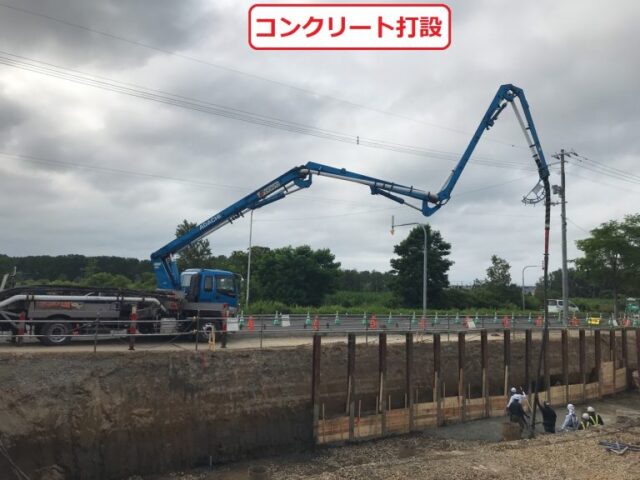

ここに、コンクリートを入れて橋台の作成場所を平らにしました!

あ

と、7月は実は準備だけで終わってしまったんですぅ~。

本腰を入れるのは8月からとなりますので、ぜひ8月号もお楽しみにしていてくださいね!!

というわけで、今回はここまで!

ではでは~、来月もご安全に!!

以上、現場からKindでした!
