TOPICS現場新着情報
TOP > 現場新着情報 > 厚田川総合流域防災工事(補正・明許) > 現場情報!Vol.4
厚田川総合流域防災工事(補正・明許)
土木事業
2025.09.30
現場情報!Vol.4
みなさんこんにちは、🏄♂️SEA-MAN🐠です!!
今回は樋門築造について紹介していきます!
まず樋門とは・・・
川が増水したときにゲートを閉めて、水の逆流を防ぐ施設のことです!
通常だとゲートは手✋で開け閉めを行うものが多いのですが、今回の工事では自動開閉ゲートなるものを設置することになりました!!
自動開閉ゲートとは・・・

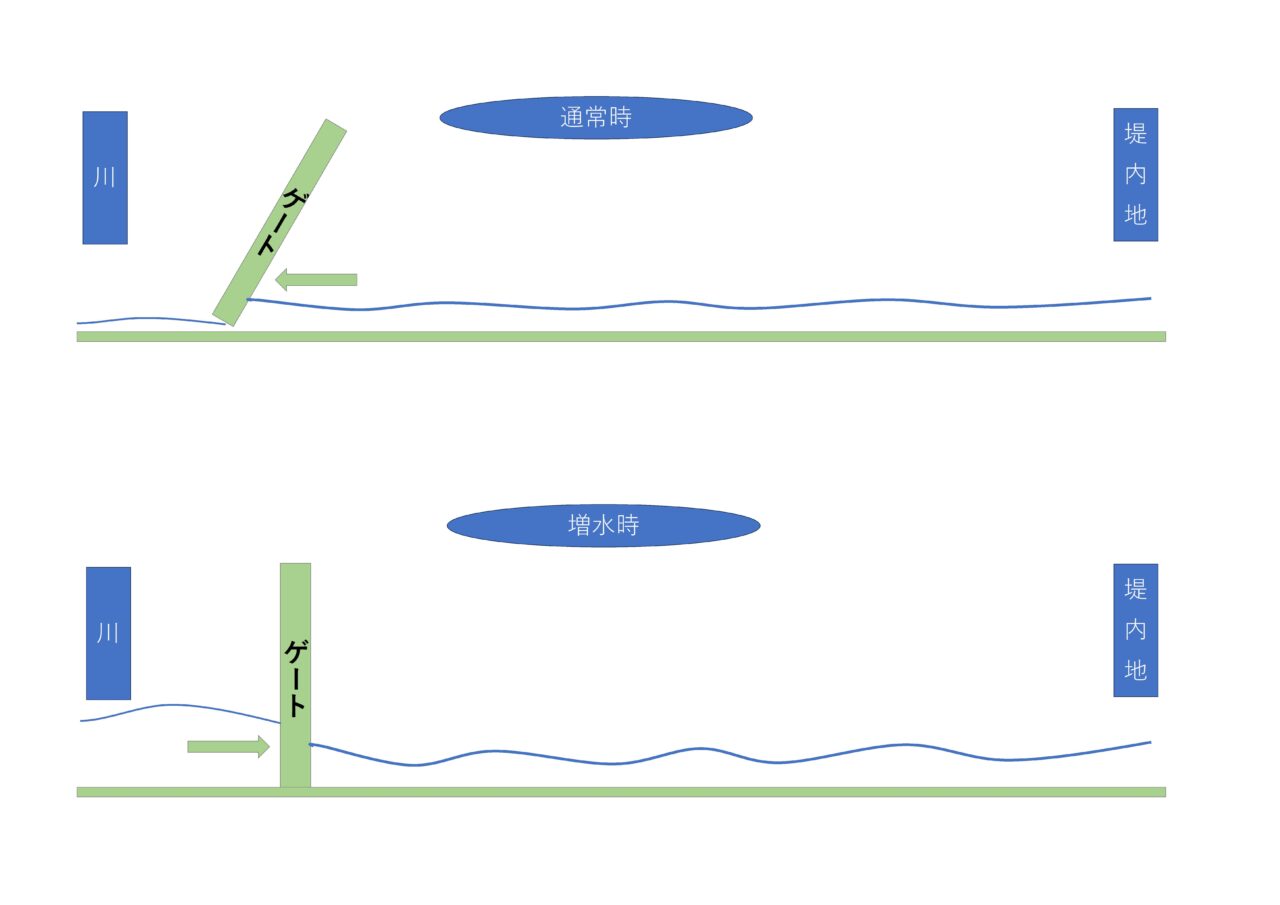

下の図のように、通常時は堤内地の水を川に流すため、少しゲートが開いている状態なんですが、川が増水すると川から流れ込む水の力🦾でゲートが自然と閉じるような仕掛けになっているんです!!
これで大雨の日などに危険な川に近付いて樋門を閉めに行く必要が無くなるので、安全に河川管理ができるということなんです!

では作業の説明に入っていきます!

まずは、樋門を作る場所をICT対応のバックホウを使用して掘削していきます!

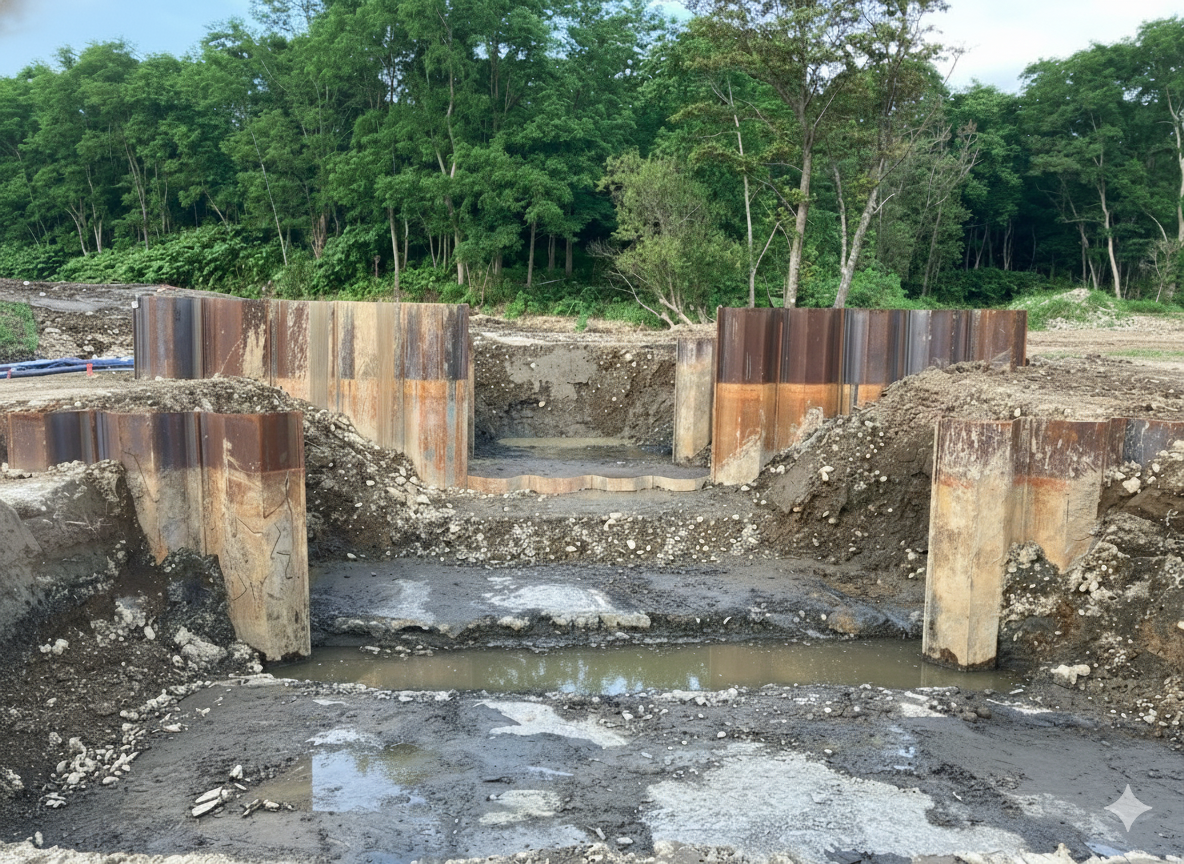

樋門部掘削状況
樋門部掘削完了
次は、凹凸のある部分にコンクリートを打設して地盤を平らにしていきます!!

コンクリート打設状況
コンクリート表面仕上げ状況

コンクリート打設完了
凹凸がなくなりきれいになったので鉄筋を組み立てていきます!

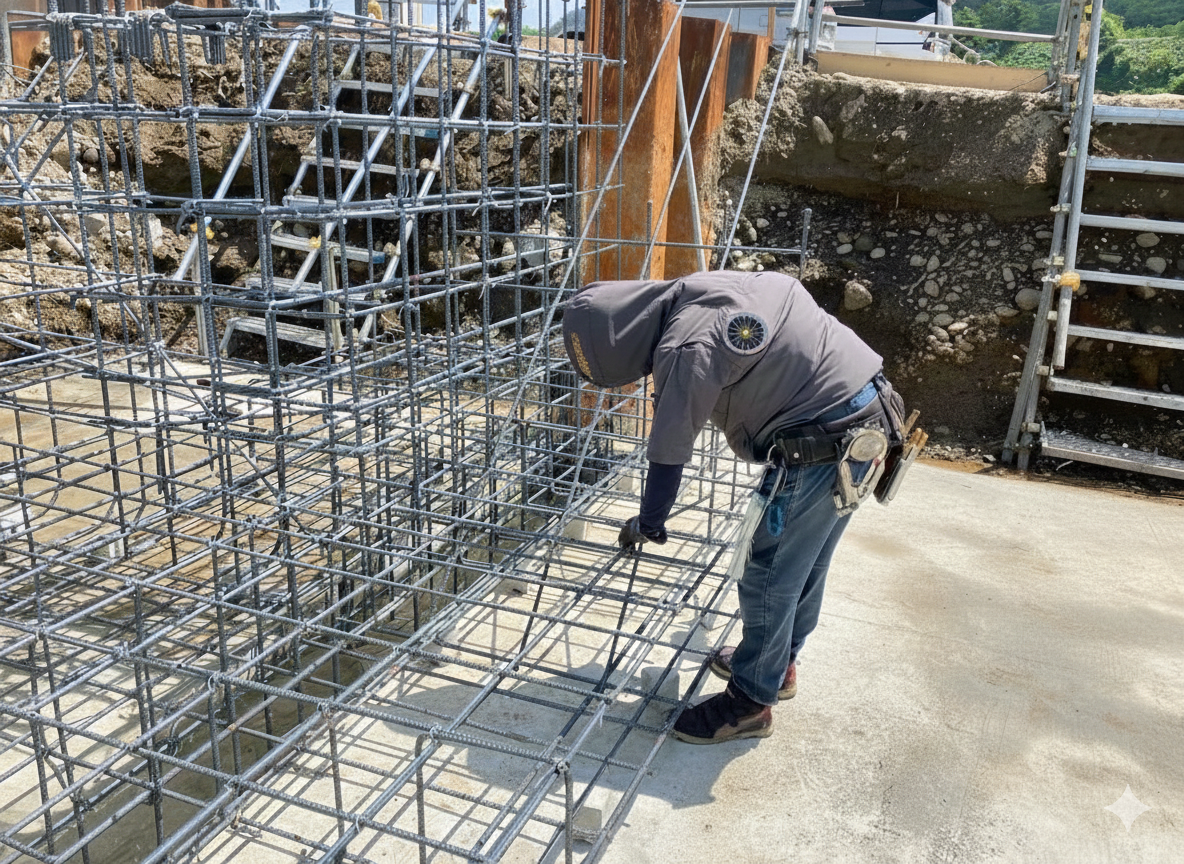

鉄筋組立状況
鉄筋組立完了
鉄筋の組立が完了したので、コンクリートを打設する場所に型枠を組み立てていきます!

型枠組立状況
型枠組立完了
これでコンクリートの打設準備が出来たので、いよいよコンクリートを打設していきます!

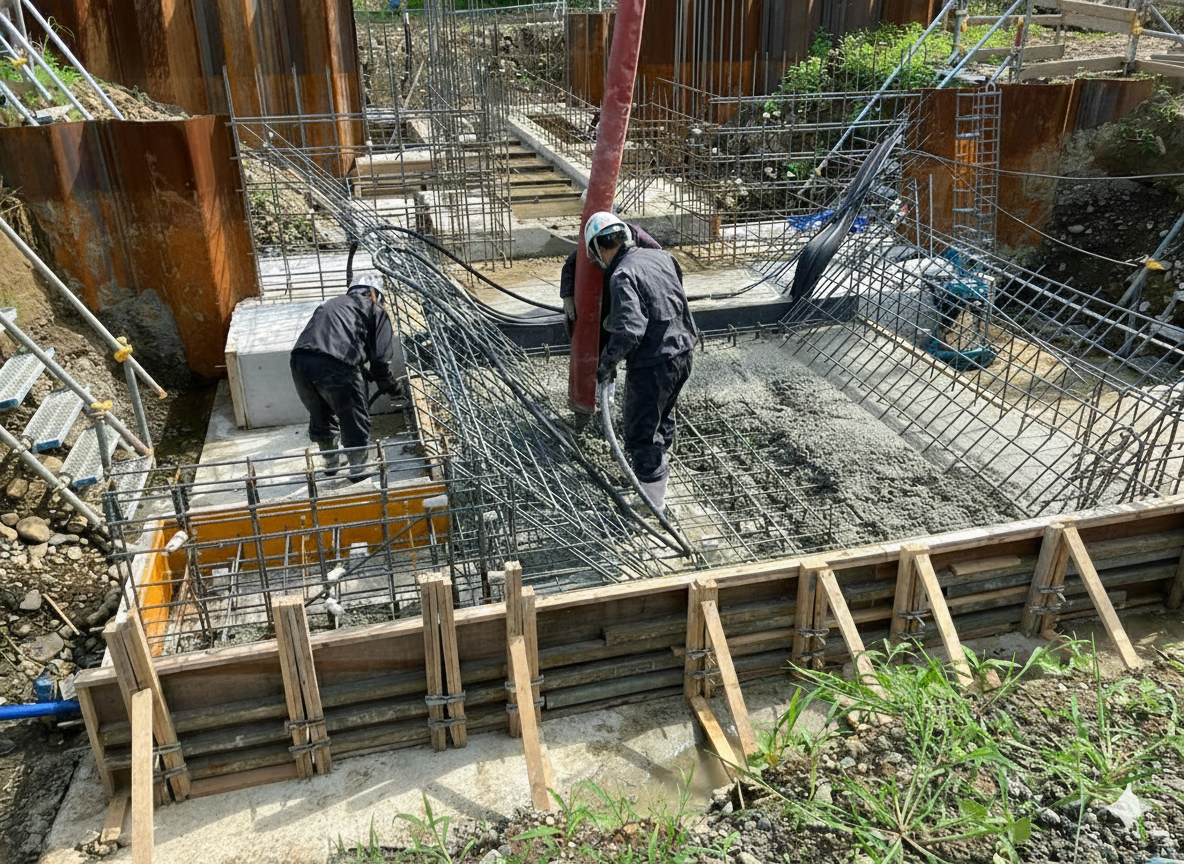

コンクリート打設状況
コンクリート打設完了
これで一連の流れが終了となります!
樋門はすごく複雑な形状になっているので、4回に分けて同じような作業を行っていきます!
そして残り3回も同じように施工をして、完成した樋門が ☟☟こちら☟☟ です!!

樋門躯体完了
後は自動開閉ゲートを付ければ樋門が完成なんですが…今回はここで終わります!
次回、自動開閉ゲートの据付について紹介します!お楽しみに~!!!
以上、🏄♂️SEA-MAN🐠からの現場情報!Vol.4でした!
この現場情報へ戻る
