TOP > 現場新着情報 > 地方道路等整備事業 3・4・144北郷公園南通 (北郷東1号線~川北橋間)道路改良ほか工事 > 現場新着情報③
地方道路等整備事業 3・4・144北郷公園南通 (北郷東1号線~川北橋間)道路改良ほか工事
土木事業
2025.10.17
現場新着情報③
10月の工事進捗情報をご報告いたします。
今回は現道拡幅に伴なって水路を地中化するため、地下排水構造物を設置していきます。

着工前

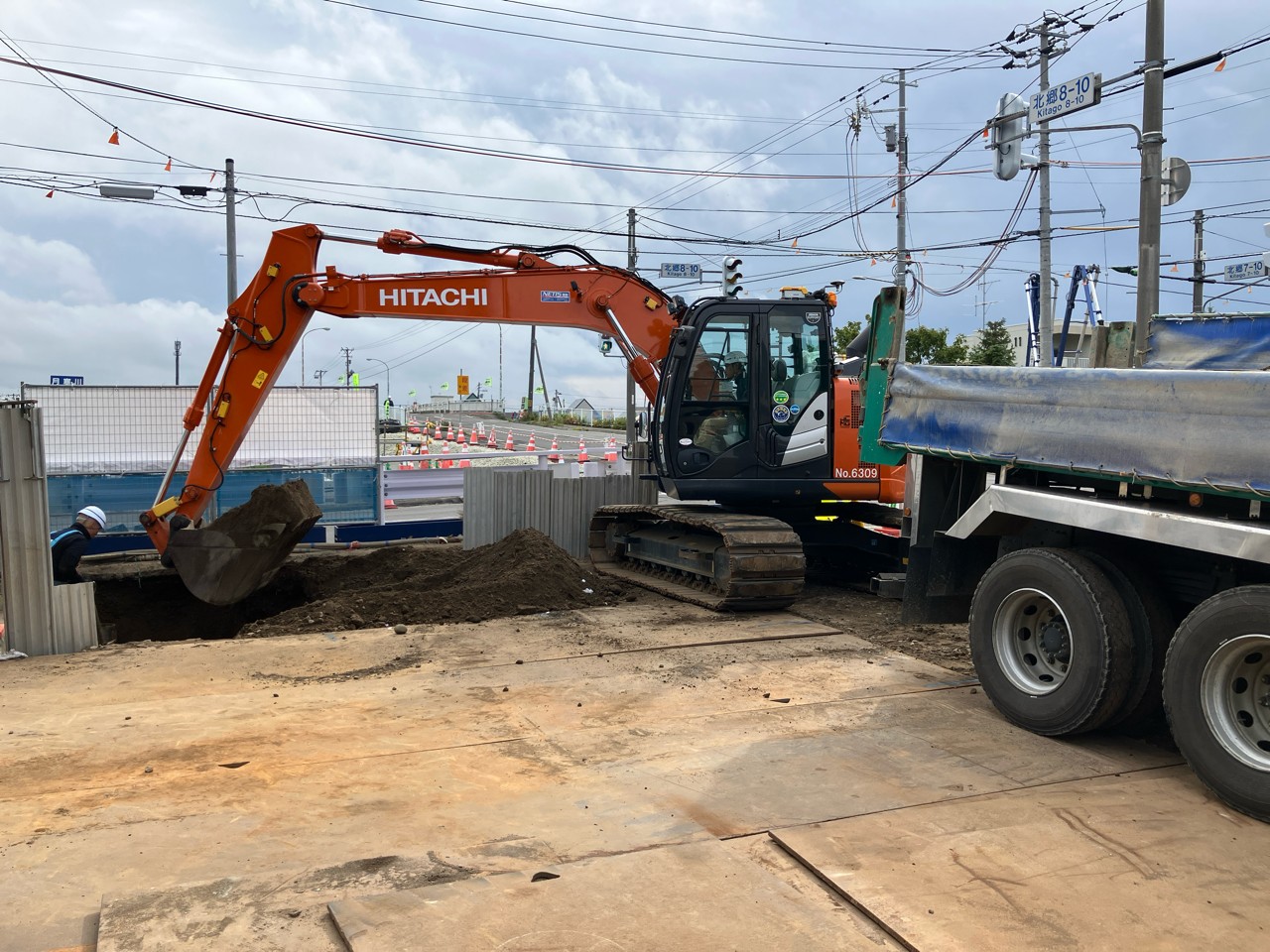

既設の集水桝やカルバート、柵渠を撤去していきます。

既設柵渠撤去
撤去が完了したら地下排水構造物を支えるための鋼管杭を打設するため、一旦埋戻しをして地面と平らにします。
地面と平らになったら杭打機を入れて、順次鋼管杭の打込みを行っていきます。

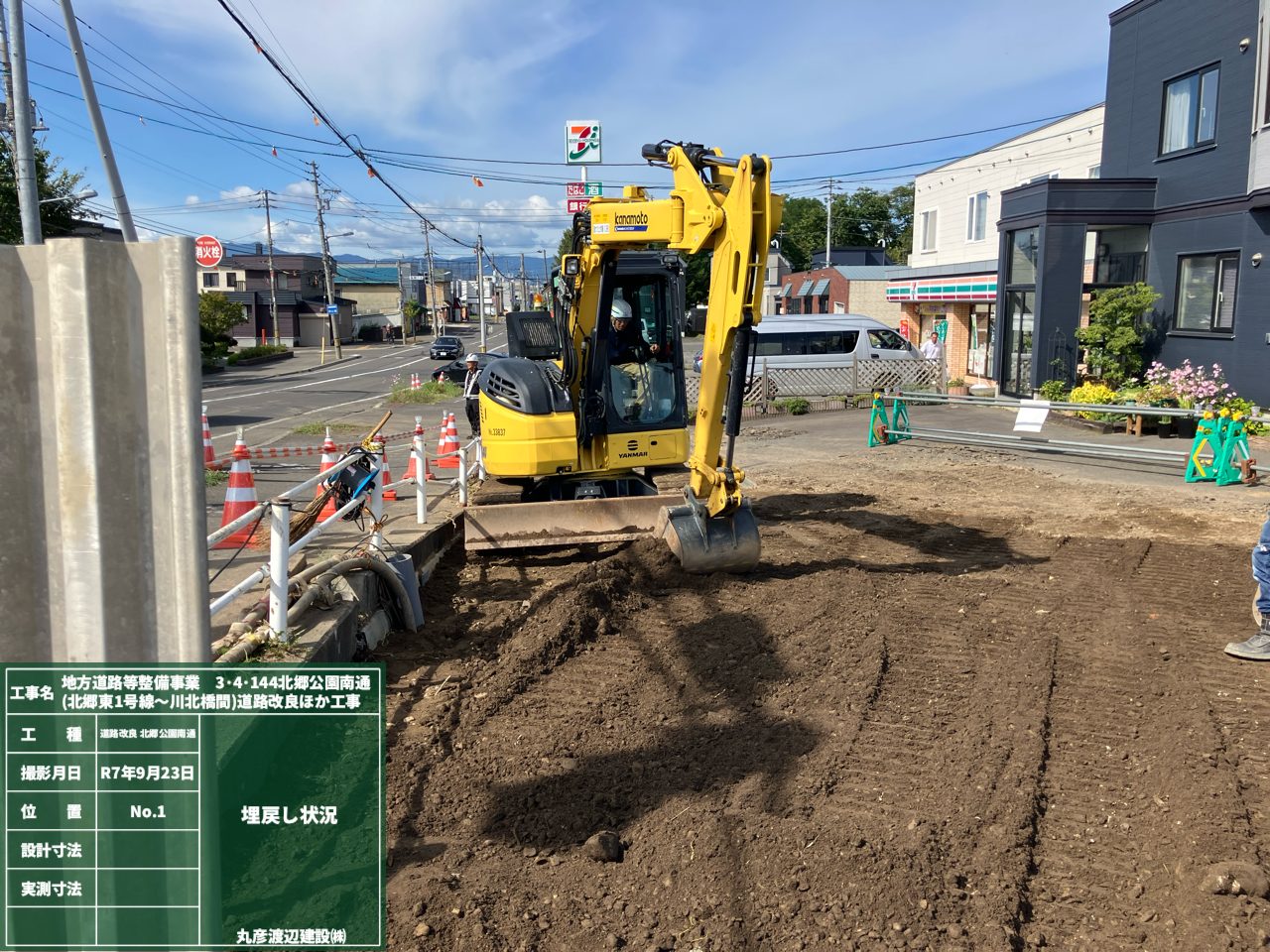

埋戻し

鋼管杭打込み

鋼管杭の打込みが全て終わったら、基礎コンクリートを打設するため、所定の深さまで慎重に掘り進めて行きます。

掘削

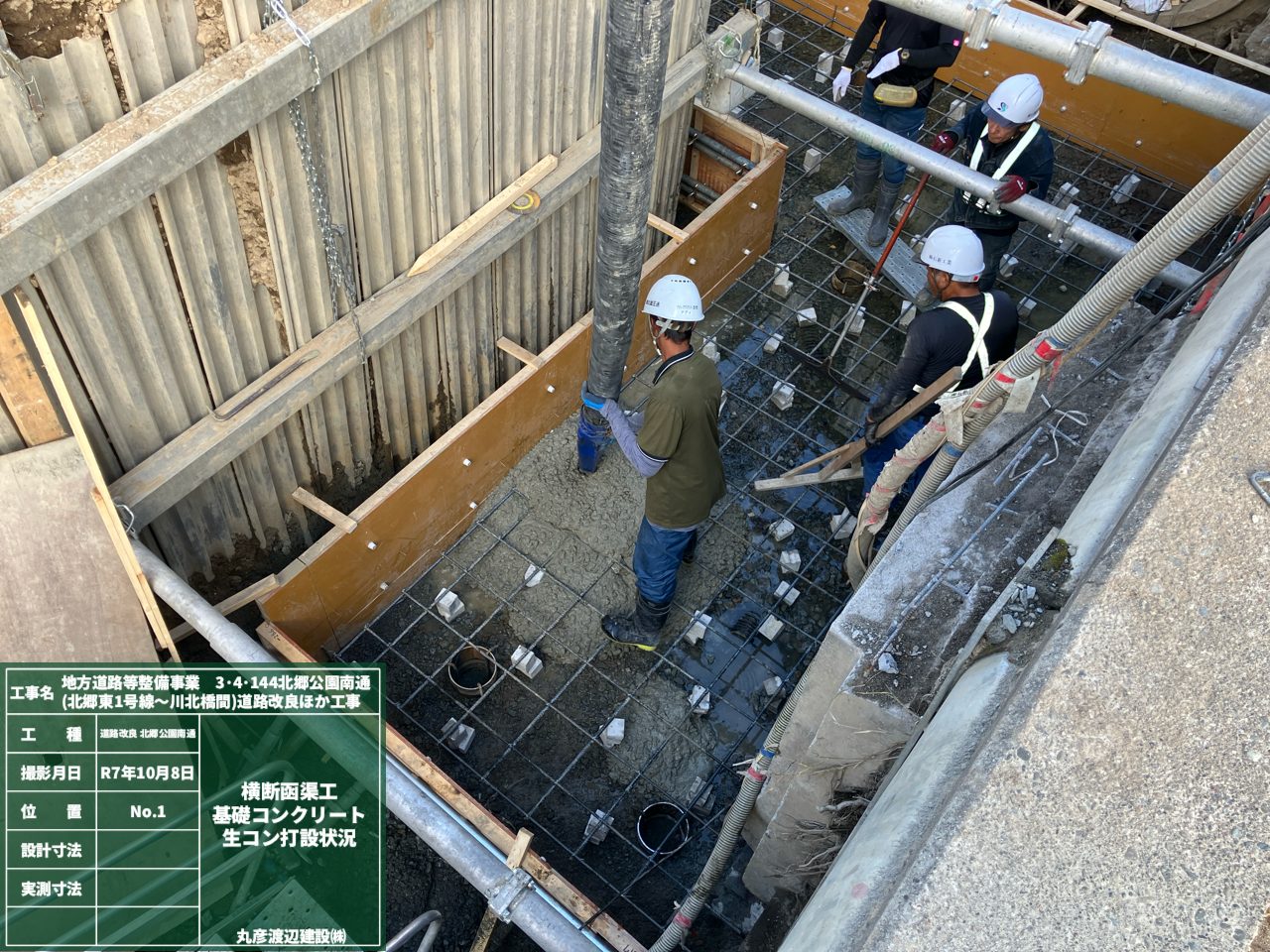

基礎コンクリート打設

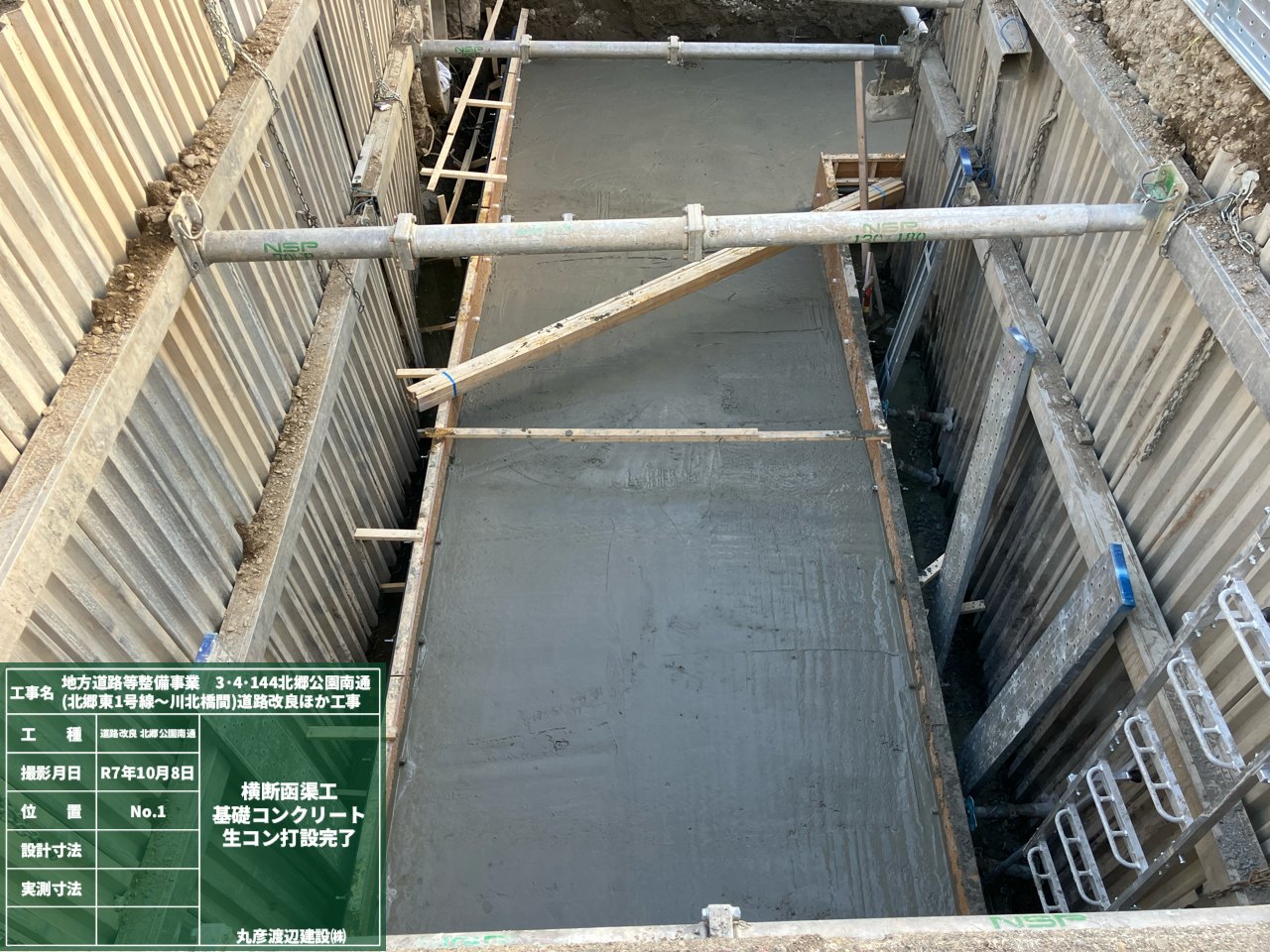

基礎コンクリート打設完了
基礎コンクリートの打設後、桝とカルバートを設置したら再び埋戻しをしていきます。

下部桝設置

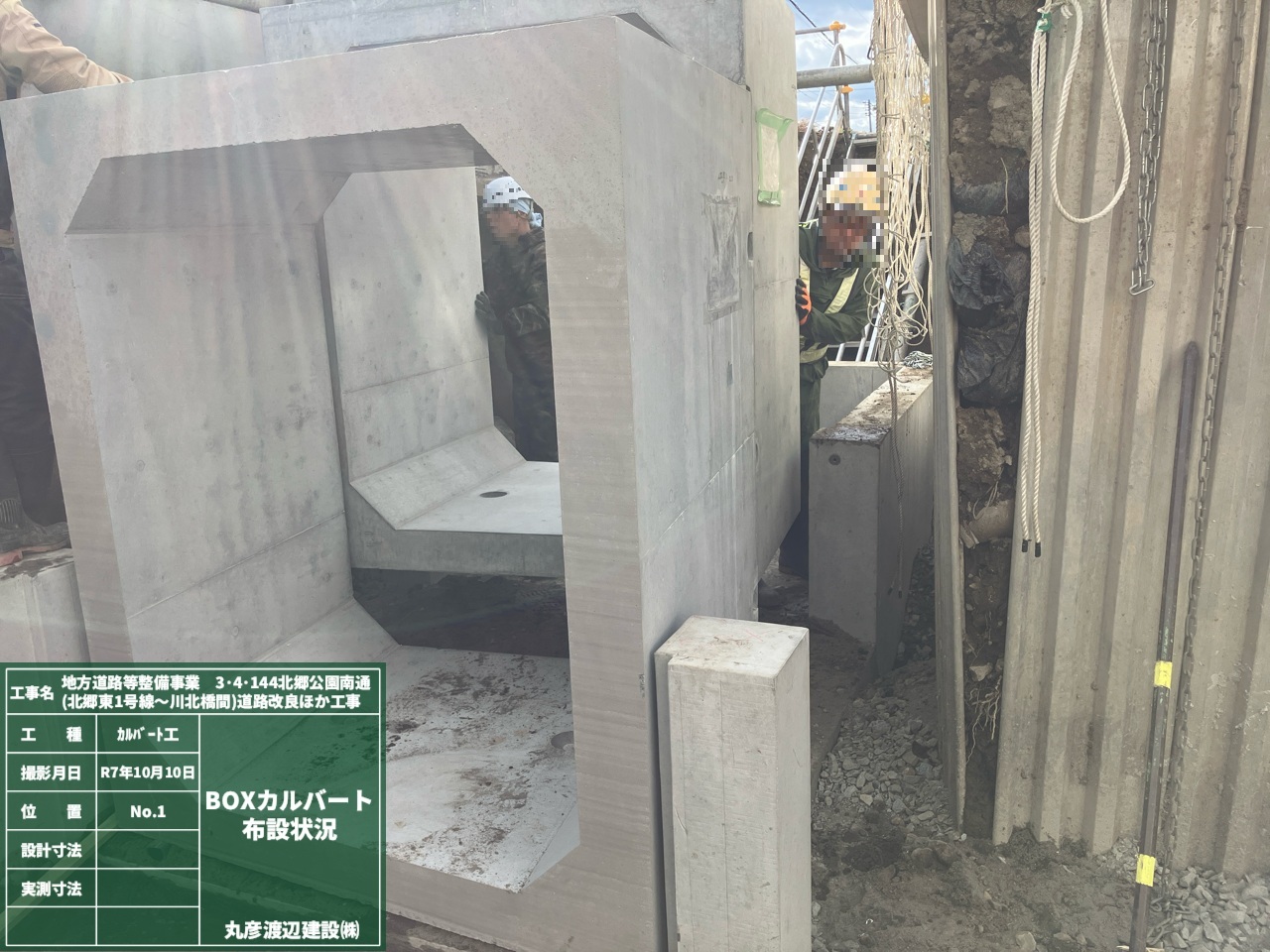

ボックスカルバート設置

排水構造物設置完了

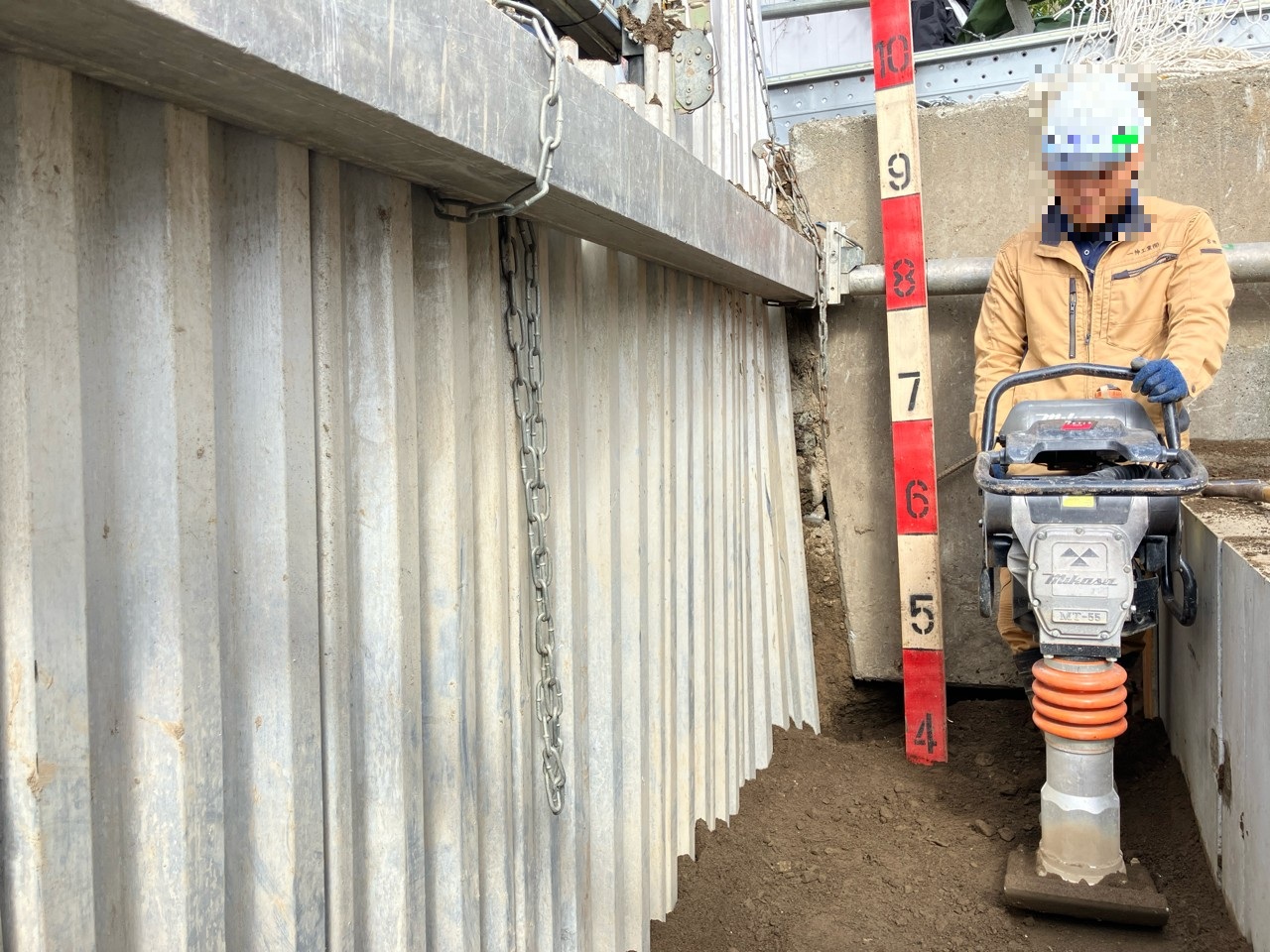

埋戻し転圧 4層目

埋戻し完了
現道拡幅するための地下排水構造物の設置が終了したので、これから道路改良に進んでいきます。
道路改良は10月20日頃からを予定しており、車道を片側交互通行に交通規制して作業を行うことが多くなります。
近隣住民の皆様や付近を通行される方には重ねてご不便をおかけしてしまうこととなりますが、引き続きご協力をお願いいたします。
