地方道路等整備事業 3・4・144北郷公園南通 (北郷東1号線~川北橋間)道路改良ほか工事
土木事業
【現場代理人より一言】
地域の皆様には、日頃より札幌市の道路事業にご理解、ご協力をいただき心より感謝申し上げます。
当工事は、車道部においては傷んでいる舗装を整備すると共に、交差点部分を拡幅して右折レーンを新設することでスムーズな交通の確保と積雪による幅員減少を軽減させ、交通渋滞の解消を目指すものです。
また近隣の学校の通学路となっている歩道部においては、道路幅を拡げ誘導ブロックや歩道柵等を設置することで、『あらゆる人が安全かつ快適に利用ができること』を目指すものです。
作業期間中は、交通規制等によりご不便をお掛けすることとなりますが、安全最優先で作業を進めて参りますので、ご理解ご協力の程よろしくお願いいたします。
-
2026.01.09

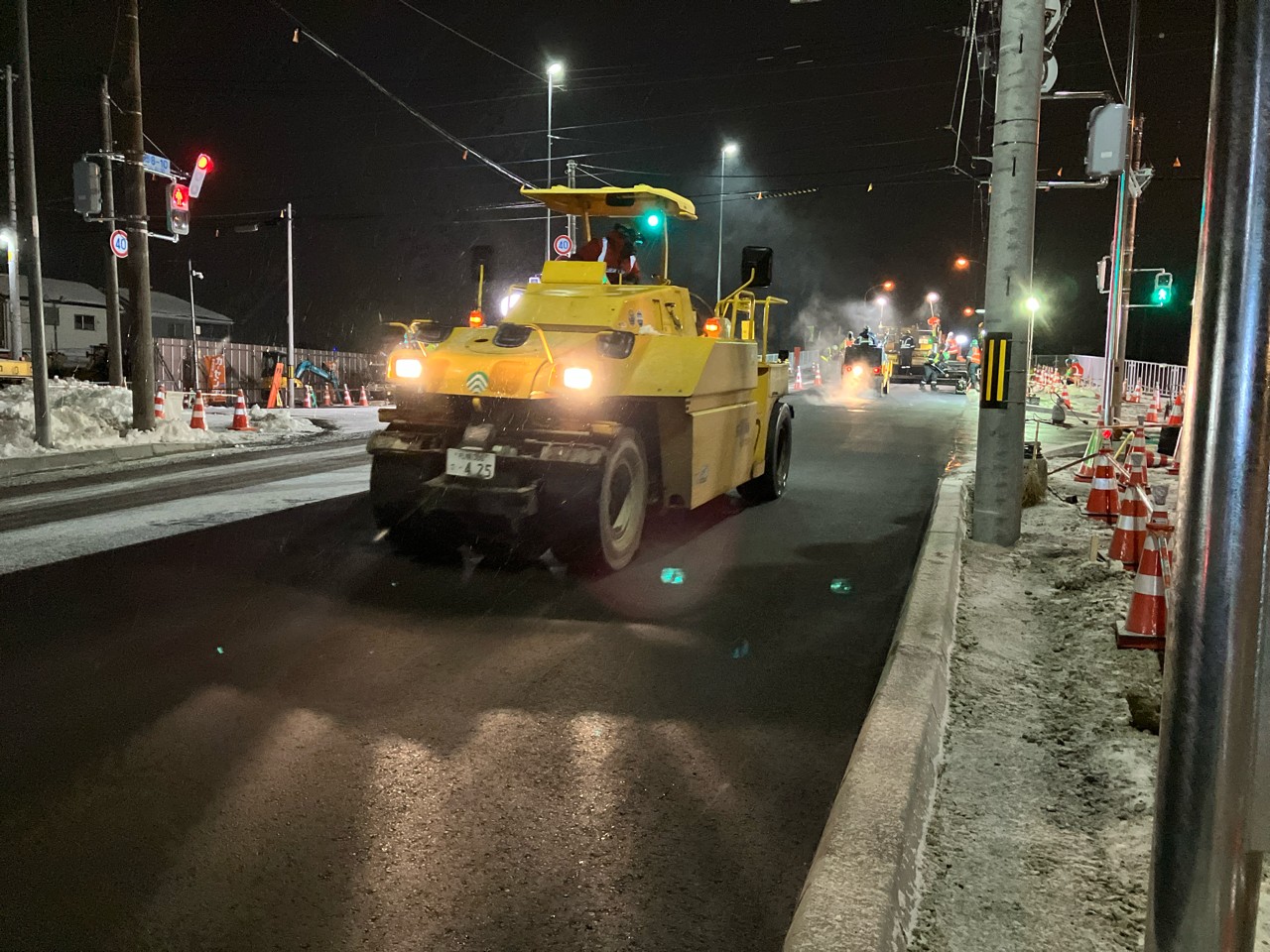

現場新着情報⑥

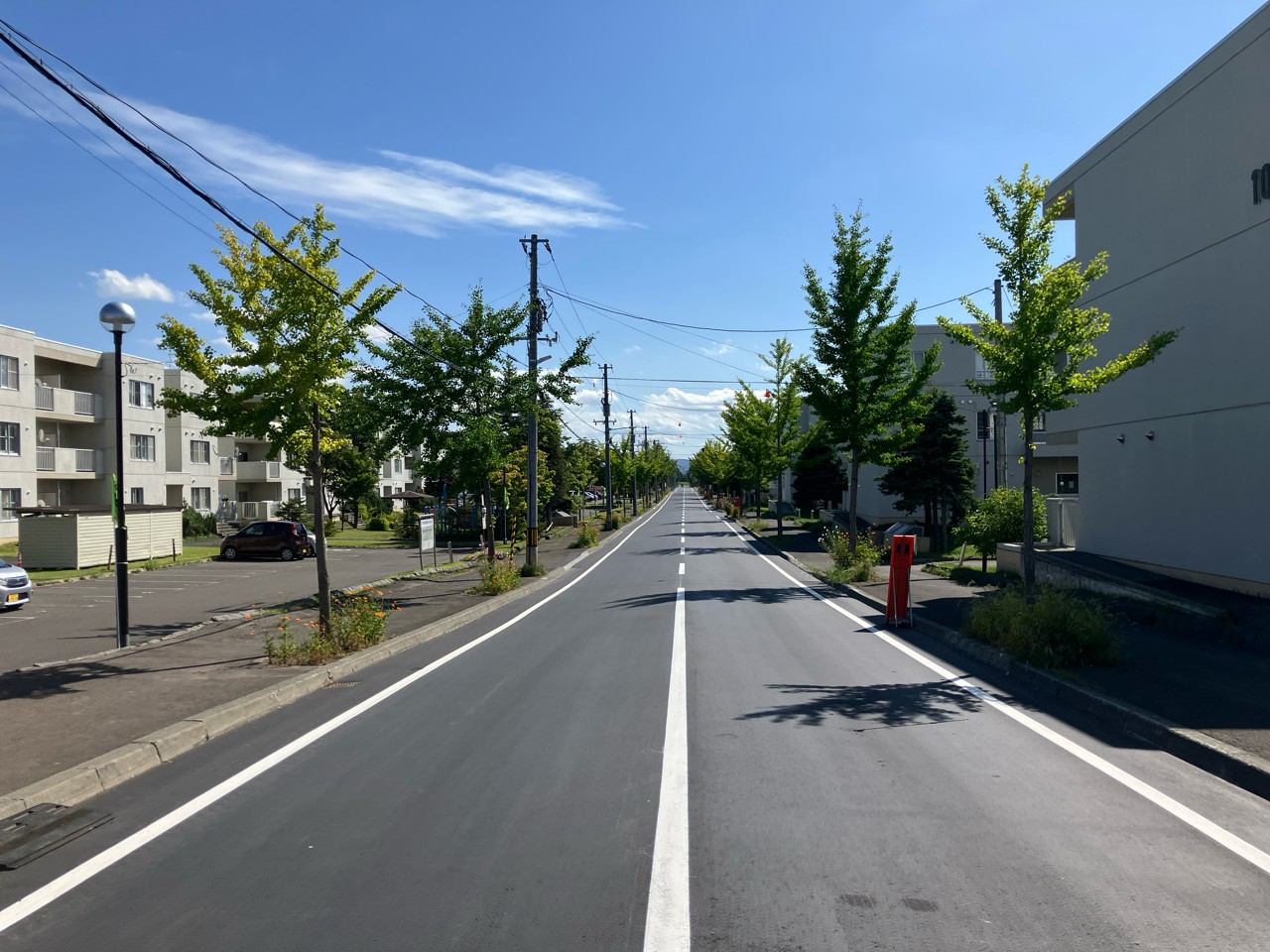

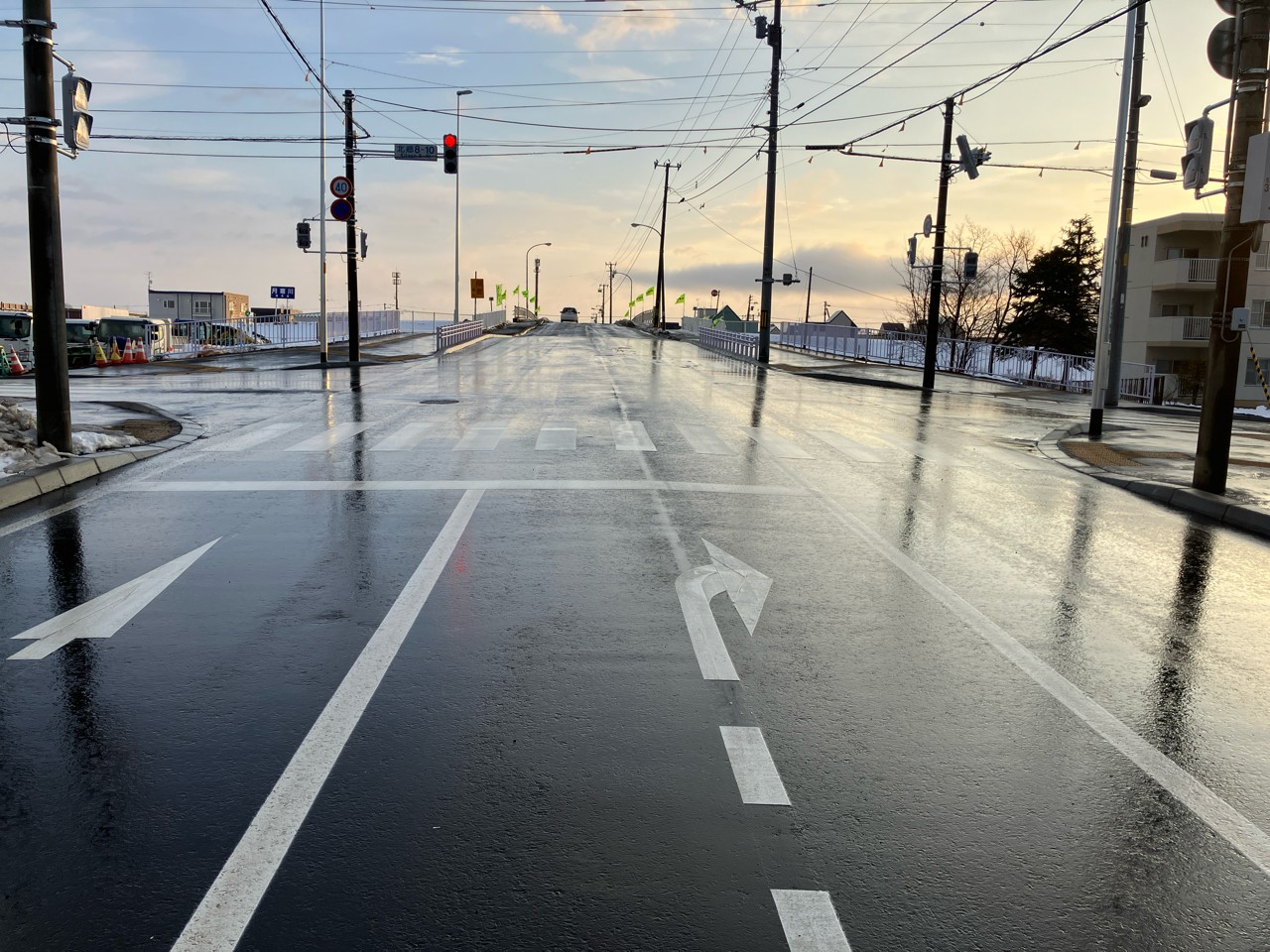

工事が完了したのでご報告させて頂きます。 着工前【北郷公園南通り 新道→川北橋】 完成【北郷公園南通り 新道→川北橋】 着工前
-
2025.12.23

現場新着情報⑤

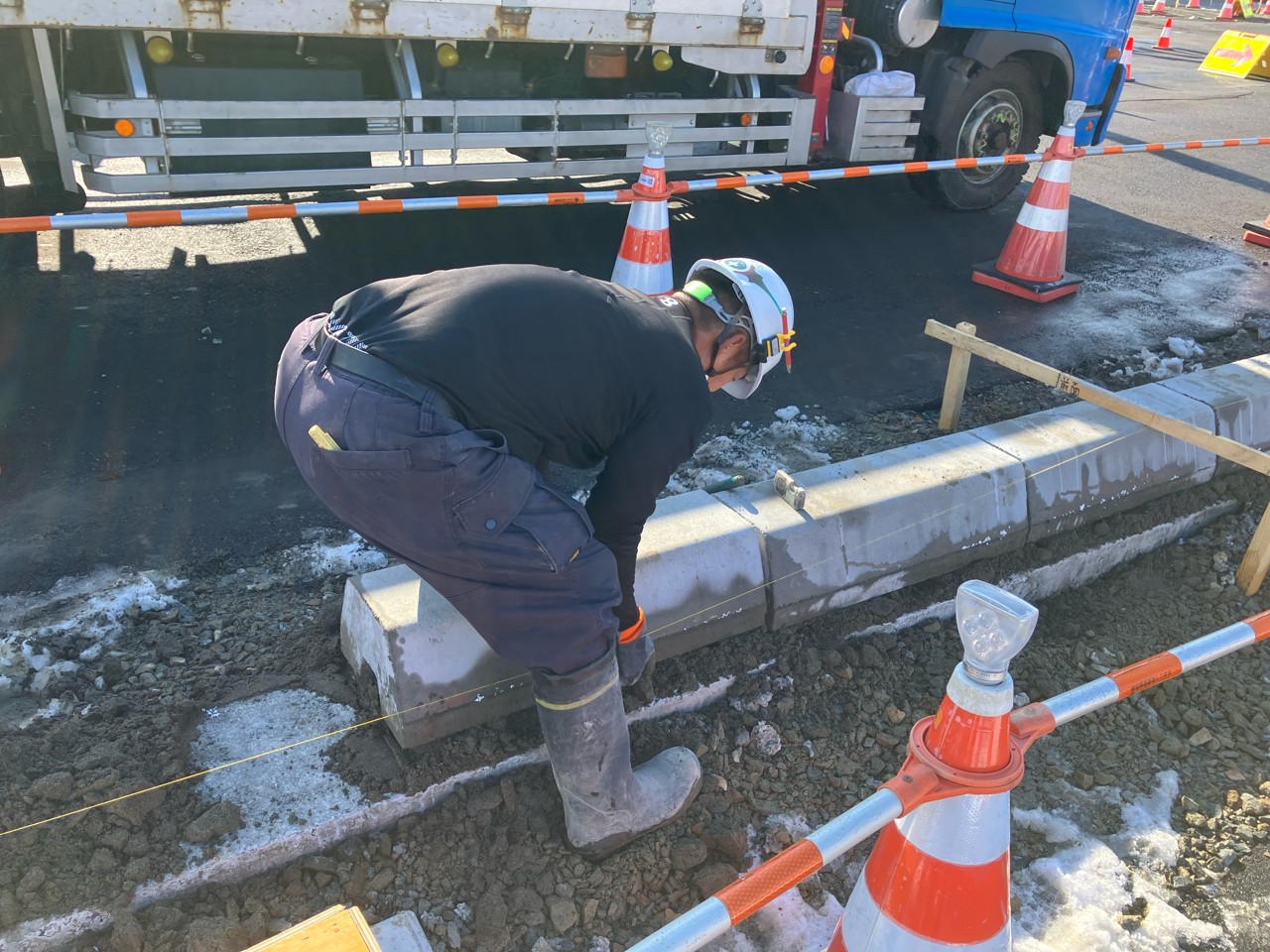

歩道改良と歩車道の本舗装についてご報告いたします。 歩道改良は凍上抑制層17cm、下層路盤10cm、表層3cmの計30cmの厚さの改良を行います。 路床掘削状況
-
2025.11.27

現場新着情報④
今回は10月20日より開始した、車道改良作業についてご報告いたします。 車道改良では既設車道を約80cm掘削し、新しい下層路盤65cmに入れ替えるのですが、1日で全ての施工範囲は出来ない
-
2025.11.21

北郷公園南通 工事かわら版 其の伍
-
2025.10.24

北郷公園南通 工事かわら版 其の肆
-
2025.10.17

現場新着情報③

10月の工事進捗情報をご報告いたします。 今回は現道拡幅に伴なって水路を地中化するため、地下排水構造物を設置していきます。 着工前 既設の集水桝やカルバート、柵渠を撤
-
2025.09.29

工事新着情報②

9月の施工状況をご報告いたします。 排水構造物(桝やカルバート等の躯体)と道路拡幅のための親杭横矢板を設置しました。 まず、各種排水構造物を設置する場所の掘削と既設構造物の取壊し作
-
2025.09.09

工事進捗情報①

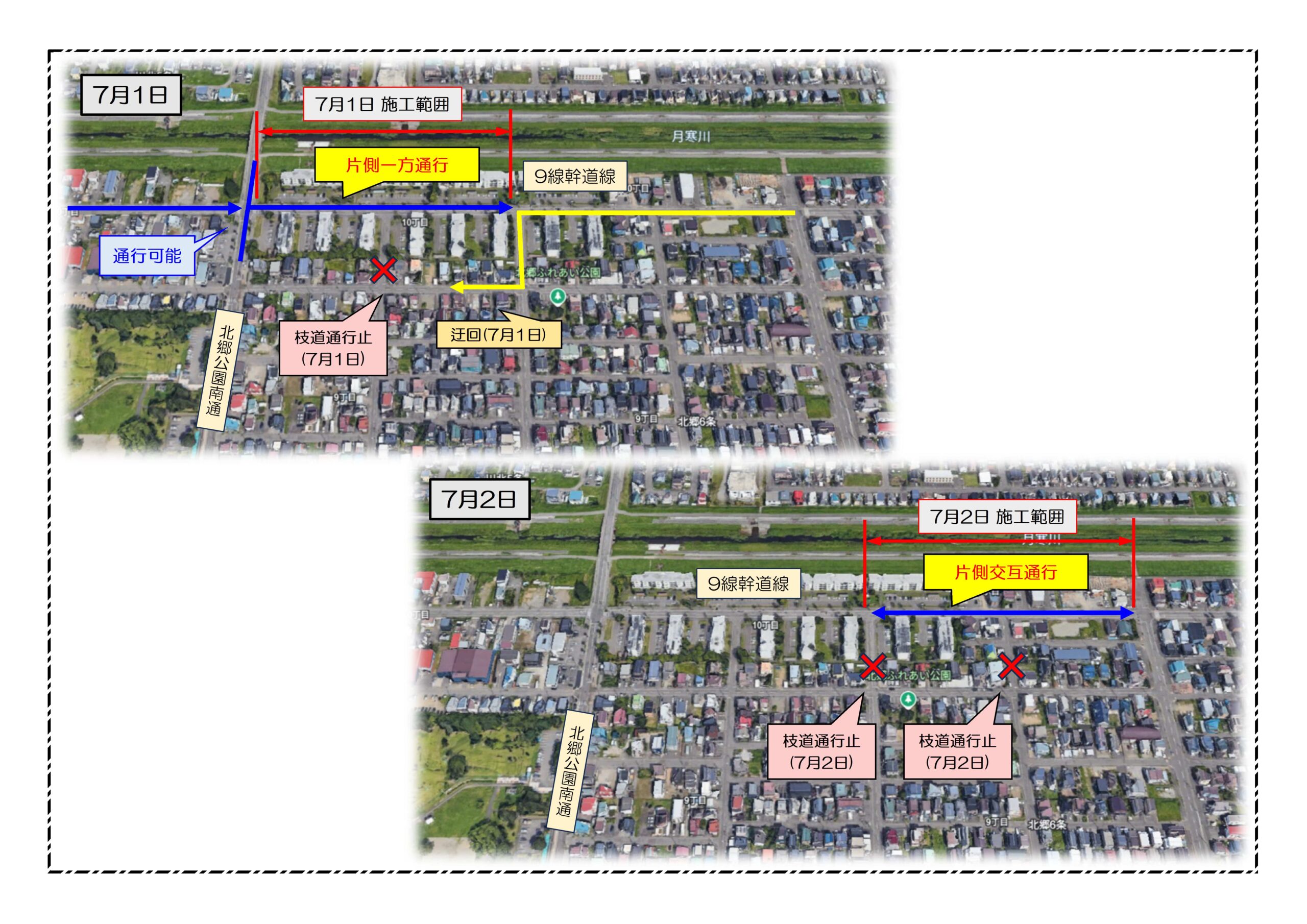

7月1日より始めました9線幹道線の舗装修繕工事が完了したのでご報告いたします。 既設舗装切削状況 ひび割れや凹凸など傷んでいる既設舗装版を切削機で削ると同時に、新設舗装の下
-
2025.08.20

北郷公園南通 工事かわら版 其の参
-
2025.07.09

北郷公園南通 工事かわら版 其の弐
-
2025.06.23

北郷公園南通 工事かわら版 其の壱
-
2025.05.21

工事開始のお知らせ

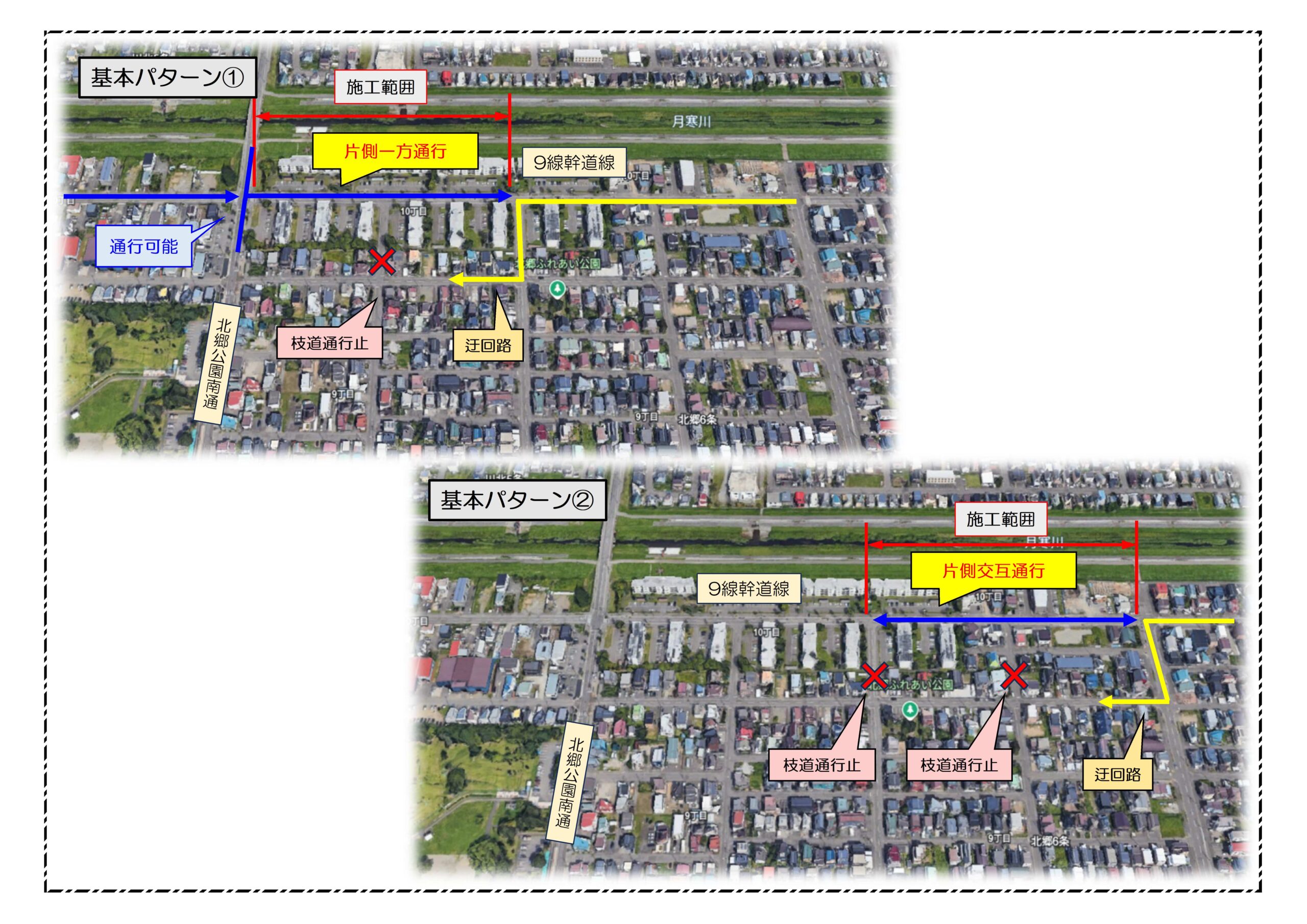

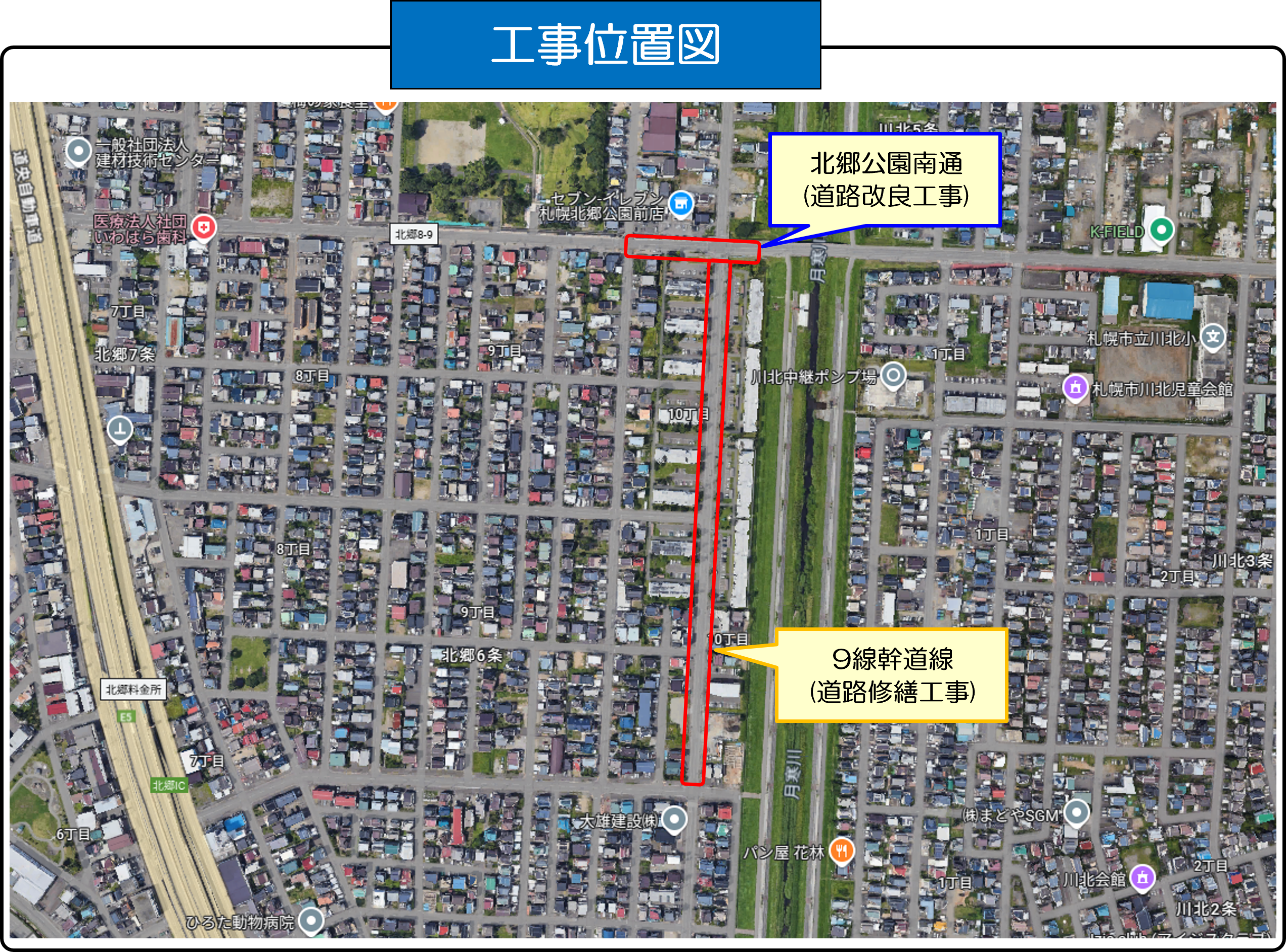

6月初旬より札幌市白石区の【北郷公園南通(北郷東1号線~川北橋間)】及び【9線幹道線】において道路工事を行うことになりましたのでご報告いたします。 工事期間中は、片側交互通行規制などによ
- 発注者
- 札幌市建設局土木部工事課
- 施工場所
- 白石区北郷7条10丁目ほか
- 工事期間
- 令和7年4月21日~令和8年2月27日
- 現場地図
- 工事概要
-
【北郷公園南通】
工事延長 L=110m
道路幅員 W=18.18m
(車道9.00~10.00m+歩道4.09~4.59m×2)
土工 一式
軽量盛土工 一式
車道路盤工(t=50cm) 一式
車道舗装工(t=15cm) 一式
歩道路盤工(t=10cm) 一式
歩道舗装工(t= 3cm) 一式
縁石工 一式
排水構造物工 一式
道路照明設備工 一式
擁壁工 一式
【9線幹道線】
工事延長 L=480m
道路幅員 W=14.54m
(車道7.50m+歩道3.52m×2)
路面切削工 一式
車道舗装工(t= 3cm) 一式
縁石工 一式
排水構造物工 一式
