堰堤維持の内 漁川ダム堆砂土掘削工事
土木事業
【現場代理人より一言】
地域の皆様には、日頃より北海道開発局の河川事業にご理解ご協力をいただき心より感謝申し上げます。
本工事は漁川ダム水源地域ビジョンに基づき、漁川の水質改善を図るため堆砂土の掘削を行う工事です。
作業期間中は、工事車両の出入り等によりご不便をお掛けすることとなりますが、安全最優先で作業を進めて参りますので、ご理解ご協力のほどよろしくお願いいたします。
-
2026.02.13

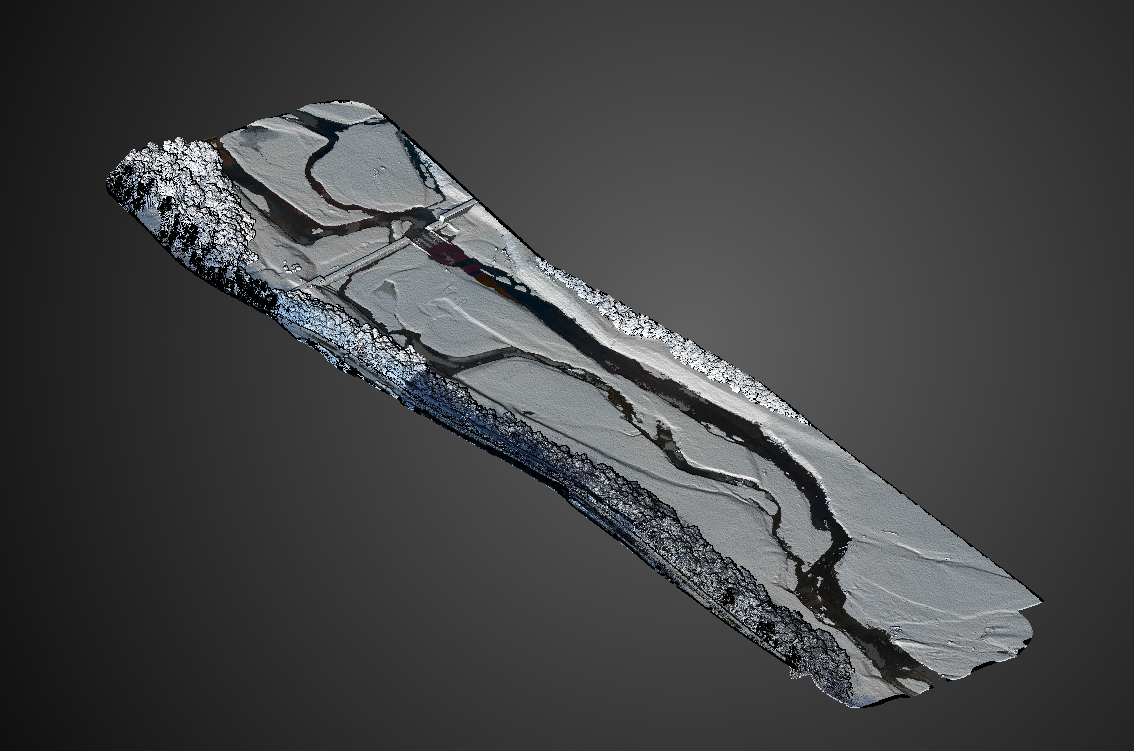

掘削工事が進んでいます。

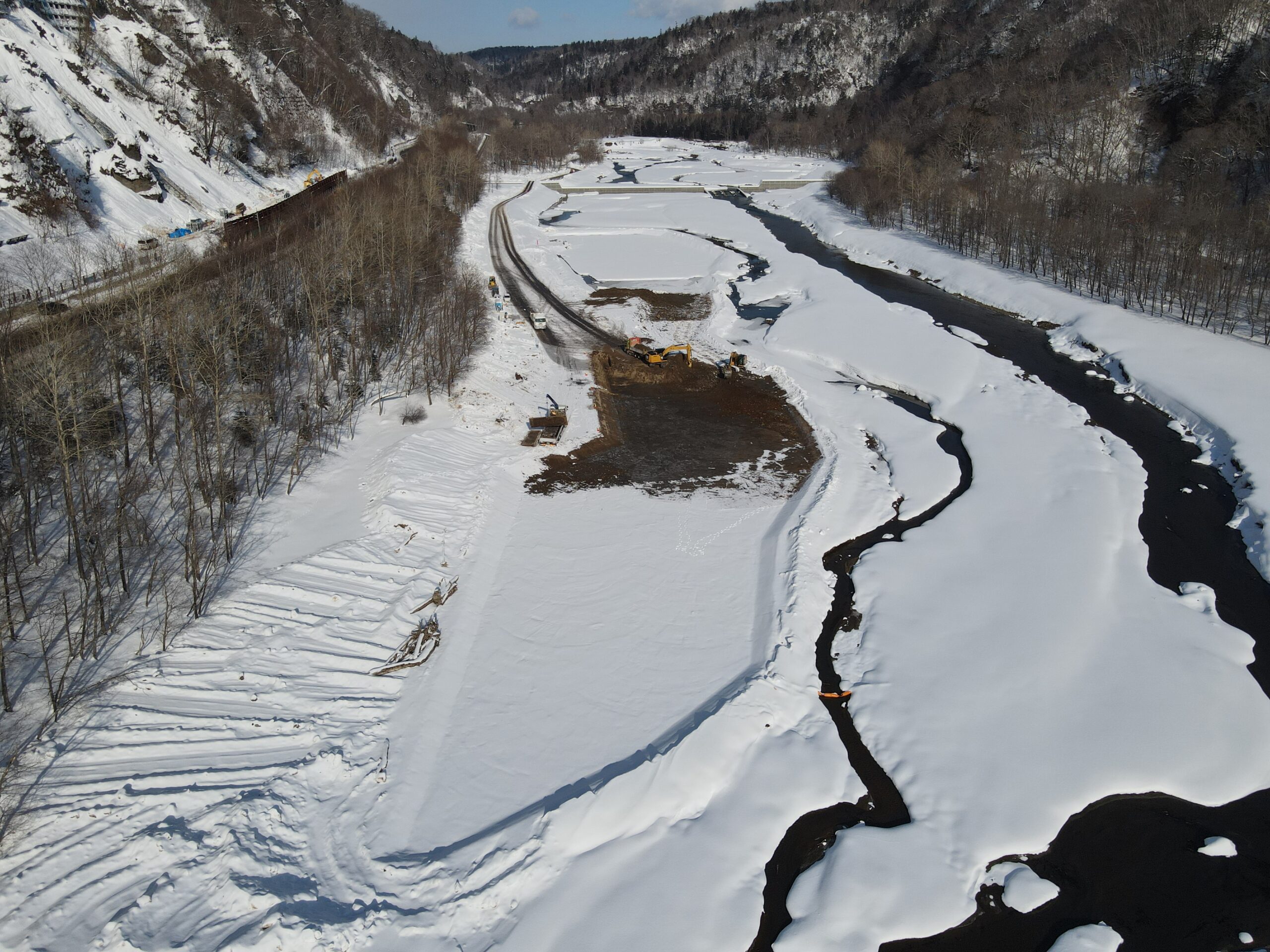

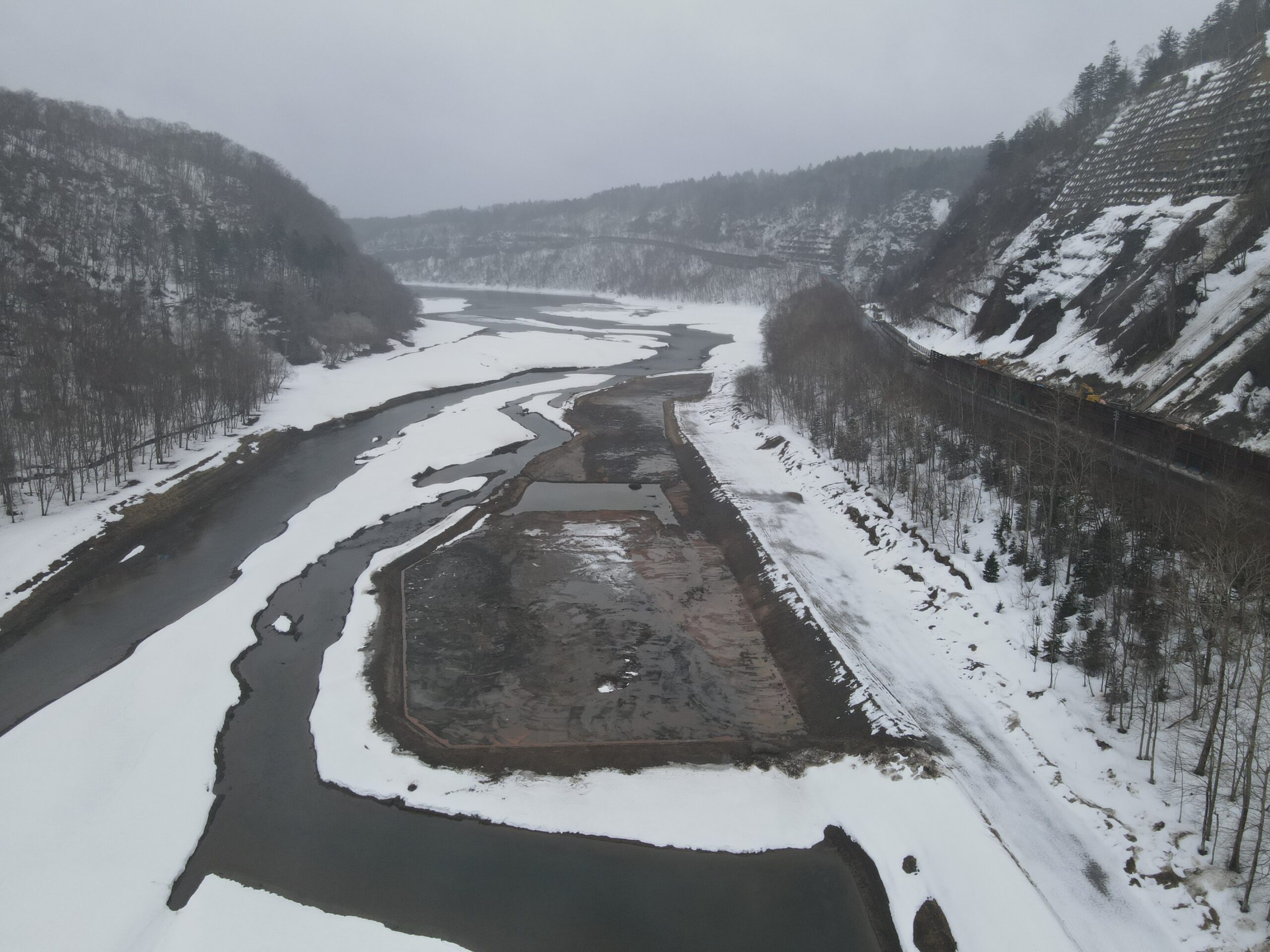

前回の投稿(1月14日)から約1ヶ月経って掘削・運搬も順調に進み、現在では予定数量の80%近く終わっています。 漁川上流側からドローンによる撮影。 default 漁川下流からドロー
-
2026.02.07

地域貢献に参加しました!
2月7日(土曜日)に恵庭市で開催された『えにわシーニックナイト2026』に協力してきました。 丸彦渡辺建設㈱は2現場のスタッフ4名・土木部4名・営業部1名の合計9名で参加しました。 1か月
-
2026.01.14

掘削工事が始まりました。
1月13日より漁川ダム内の掘削が開始されました(ドローン写真) 黄色で囲った範囲を掘削していきます。 バックホウ2台とダンプ10台を使って堆砂土を搬出していきます。
-
2025.12.23

工事開始のお知らせ
1月13日より、「漁川(恵庭市盤尻)」にて、堆砂土の掘削を行う工事を開始いたします。 本工事は、漁川の水質改善とダム機能の維持のため、川底に堆積した土砂を取り除き、安全な水の確保、流
- 発注者
- 北海道開発局札幌開発建設部
- 施工場所
- 恵庭市盤尻
- 工事期間
- 令和7年11月21日~令和8年3月10日
- 現場地図
- 工事概要
-
工事延長 L= 177.53m
1.掘削工 掘削 V≒15,000m3
2.仮設工 一式
