防災・安全交付金事業 3・3・5北5条・手稲通(西20丁目通~西19丁目北線間ほか)電線共同溝新設工事
土木事業
【現場代理人より一言】
地域の皆様には、日頃より札幌市の無電柱化事業にご理解ご協力を頂き心より感謝申し上げます。
当工事は北5条手稲線における電柱及び電線の地中化及び西15丁目の道路改良を目的とした工事です。
施工期間中は昼夜にわたる作業が続き、交通規制などのご不便ご迷惑をおかけすることもあると存じます。
弊社としましても細心の注意を払い施工いたしますので、何卒ご理解とご協力頂きますよう宜しくお願い申し上げます。
-

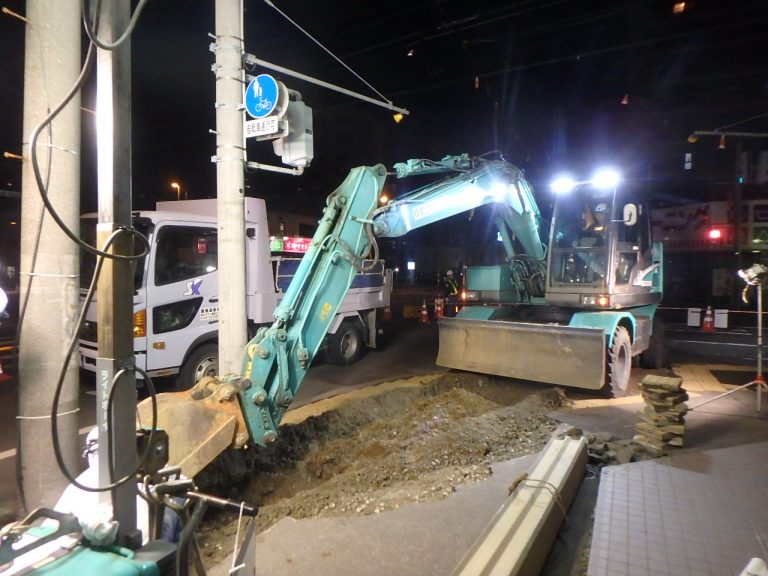

                            2018.12.21  工事進捗情報 last volumeみなさんお久し振りです、ボクです。もう夜が恋しくなっちゃっているオト コ、 Let’s Ⅰざき です。 そうなんです、ボクの現場では、夜間作業がもう終 わっちゃったので、最近はずっと昼間に仕事をし
-

                            2018.10.29  工事進捗情報 vol.4みなさんこんばんわ、ボクです。もはや夜を愛するしかないオトコ、Let'sIザ キ です。 みなさん、聞いてください!ボクの後輩のⓅなんですが、まだ新 人なのにスゴイみたいなんです!! ここの記事
-

                            2018.09.26  工事進捗情報 vol.3みなさーん、こんばんわ~!お待たせしました、やっとボクが記事を更新しま すよー。もう夜からしか愛されない男、れっつⅠざき です。別記事で、後輩 のNAOⓅがボクのコト褒めてます。なんか最近、誰も褒
-

                            2018.08.09  工事進捗情報 vol.2みなさーん、お待たせしました!! 夜を愛し夜に愛されているオトコ Let's Iざき です。 前回の記事でボクのポジションを脅かす不届者後輩がいるんじゃ ないかと書きましたが、ついに尻尾を出したよ
-

                            2018.07.10  工事進捗情報 vol.1みなさーん、こんばんわー。夜から愛されている男、れっつⅠ崎 です。 自他共に認める丸彦イチのジャ〇ーズ系なボクですが、最近、年下の後輩達が、 ボクの立ち位置を狙ってる気がするんですよー。若さを武器
-

                            2018.05.24  工事のお知らせ6月上旬より北5条西20丁目~西19丁目間で電線共同溝と西15丁目で道路改良の工事を開始します。電線共同溝とは、電線を地中に埋め、電柱をなくす工事で災害に強くて外観の美しい街並みを作ることが目的です。
- 発注者
- 札幌市建設局土木部工事課
- 施工場所
- 札幌市中央区 北5条西20丁目~西19丁目
- 工事期間
- 平成30年4月23日~ 平成31年1月17日(270日間)
- 現場地図
- 工事概要
-
                                工事延長 L=79m
 道路幅員 W=25.0m(車道17.0m+歩道4.0m×2)

 電線共同溝工 L=160m
 管路工(φ54~130) : L=3,500m
 特殊部工 : 4箇所

 道路改良工 L=20m
 車道路盤工(t=50cm) : 一式
 車道舗装工(t=15cm) : 一式
 歩道路盤工(t=10cm) : 一式
 歩道舗装工(t= 3cm) : 一式
