TOP > 現場新着情報 > 防災・安全交付金事業 準用河川新川西川改修工事 > 工事進捗報告Vol.6

防災・安全交付金事業 準用河川新川西川改修工事

土木事業

2026.02.20

工事進捗報告Vol.6

皆さん、こんにちは! AIR🪽 です!

例年と比べ、雪が少なく気温が高い2月ですね~☃️❄️

積もった雪が緩んで足元が滑りやすく⛸️なっているかもしれません!!

転倒🦵🧊して怪我🩹をしないよう皆さん気を付けてくださいね👷‍♂️☃️!!

それでは早速、進捗報告をさせていただきますっ!!

今回報告するのは、「ボックスカルバート(躯体編)」についてです!!

前回の「ボックスカルバート(段取り編)」でボックスカルバート📦の躯体を作る下準備が完了したので、今回は鉄筋組立、型枠組立、そして念願のコンクリート打設をしていきます!!🤗🤗

まずボックスカルバート📦を構成する主な部材はこのようになっています!!

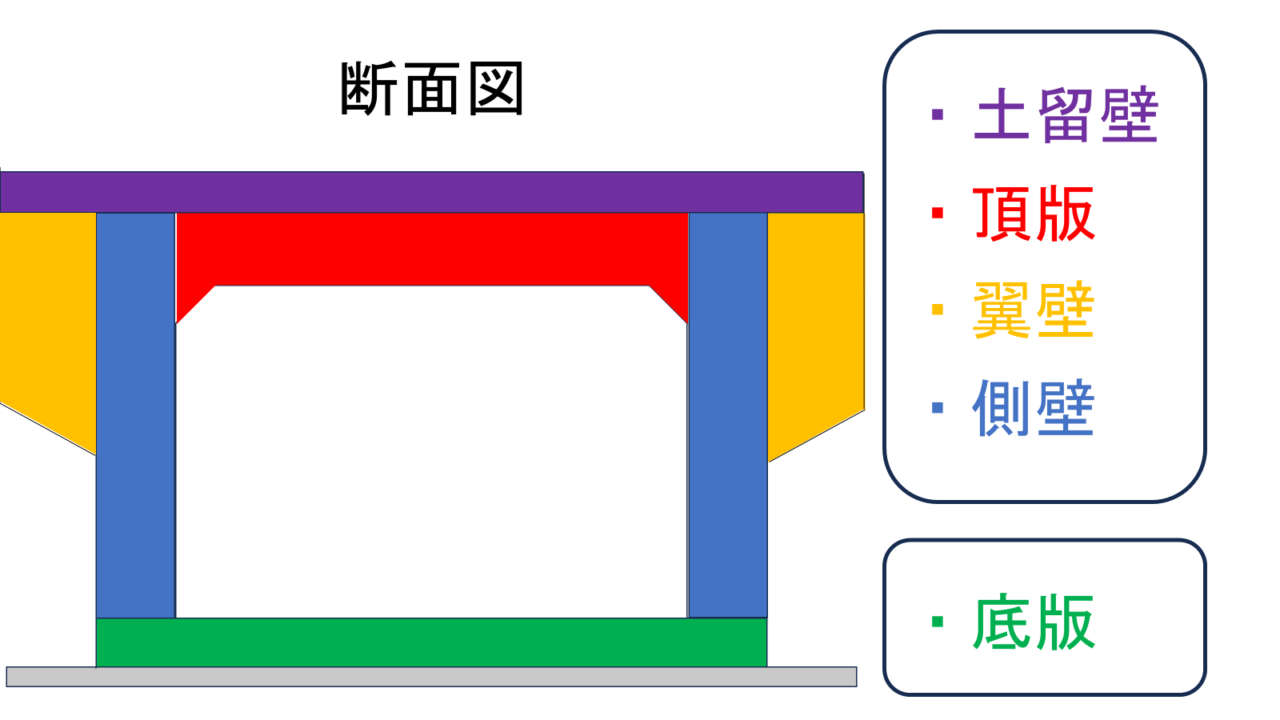

断面図ボックスカルバートを輪切りにした時の

側面図ボックスカルバートを真横から見た時の

そして今回の施工では底版それ以外に分けてコンクリート打設をしていきます!!

まずは「底版」の施工です!!

「鉄筋組立」「型枠組立」「コンクリート打設」の順番で施工していきます!!👷‍♂️

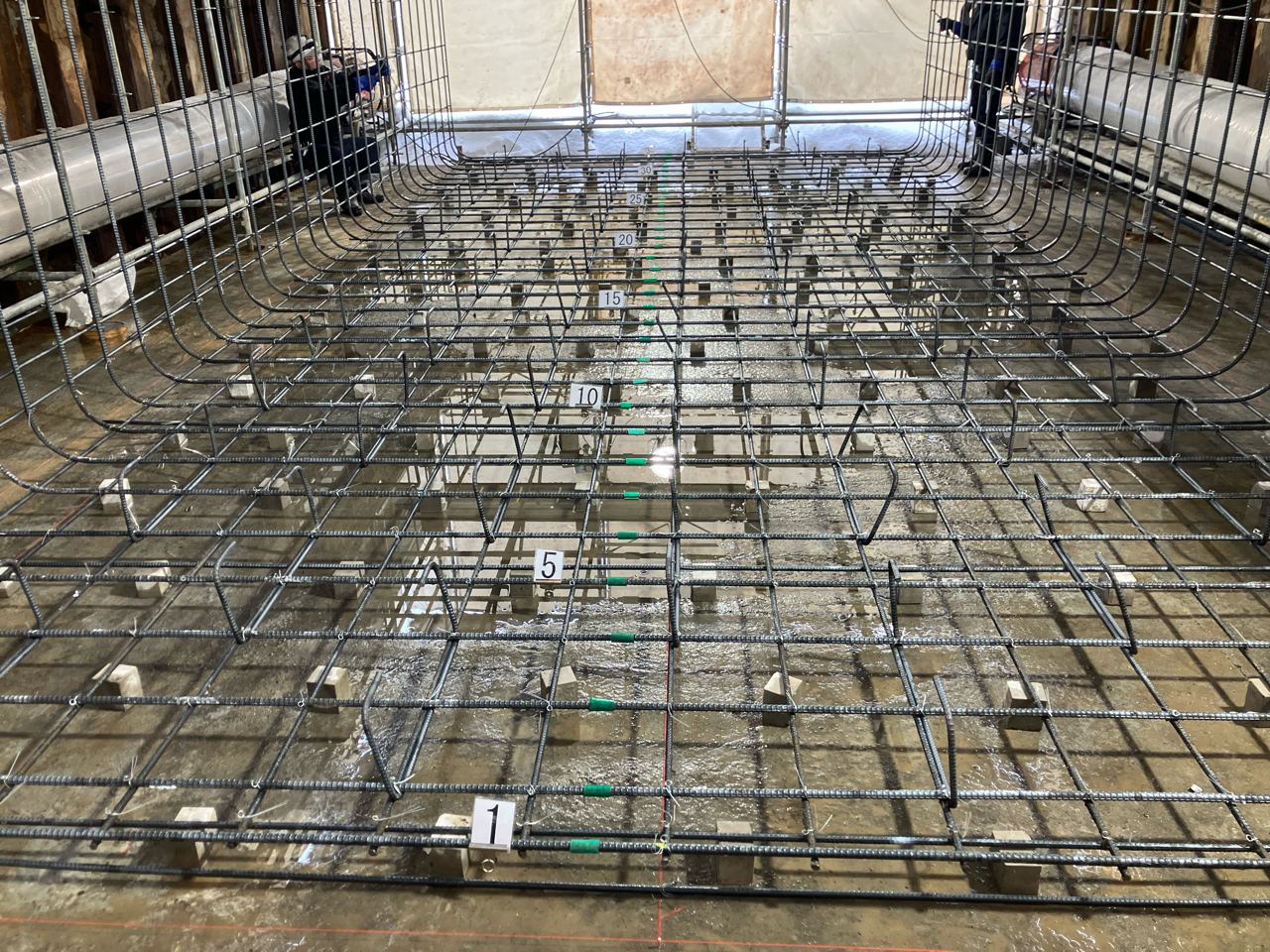

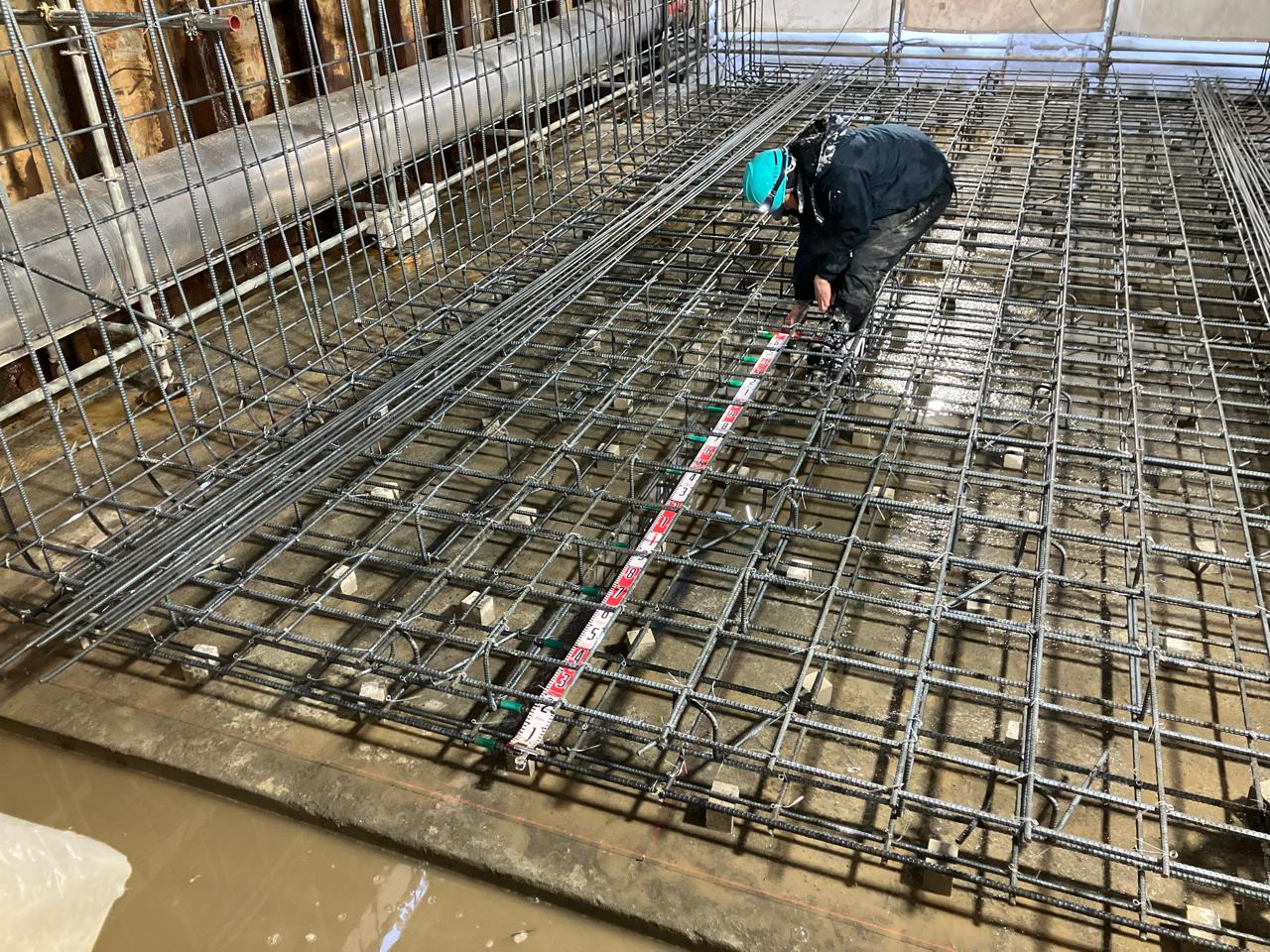

鉄筋組立状況

型枠組立状況

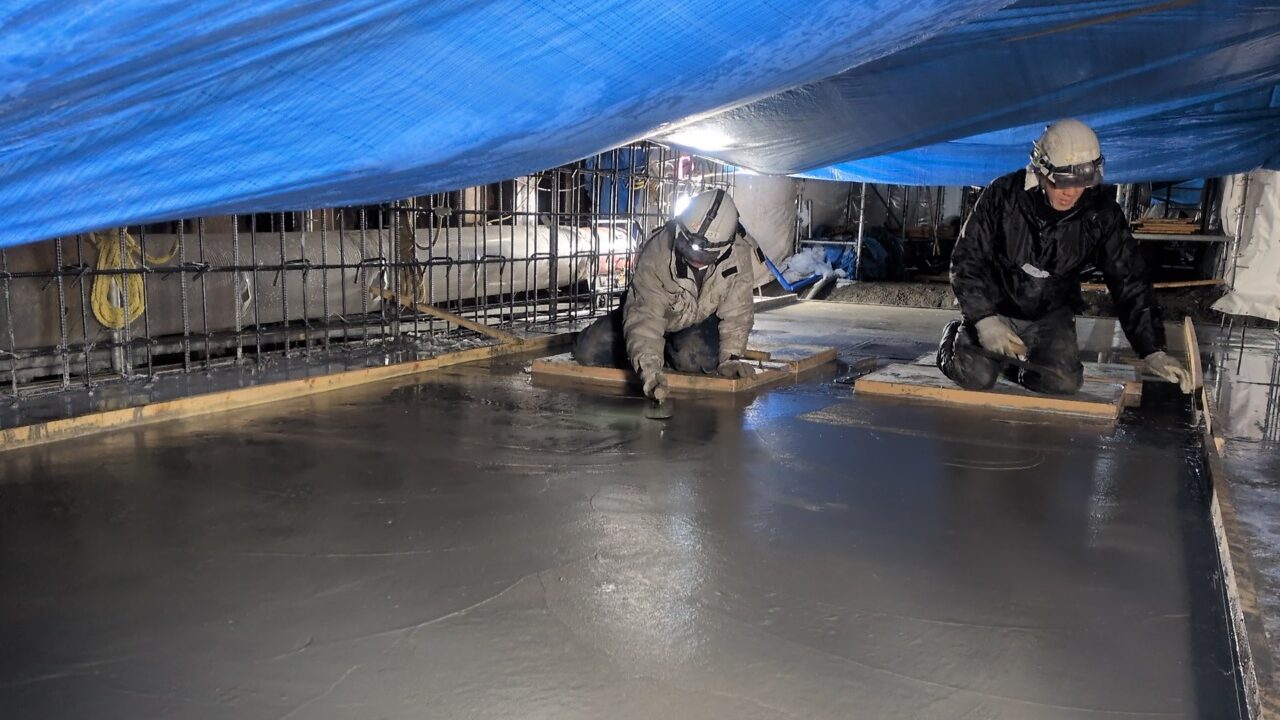

コンクリート打設状況

コンクリート打設完了、給熱養生状況

打設が終わったら、おんどとり🌡️🐓という機器で温度管理しながら養生上屋の中を温風ヒーター🔥💨で暖めて、コンクリートの品質低下を招かないようにしていきます!

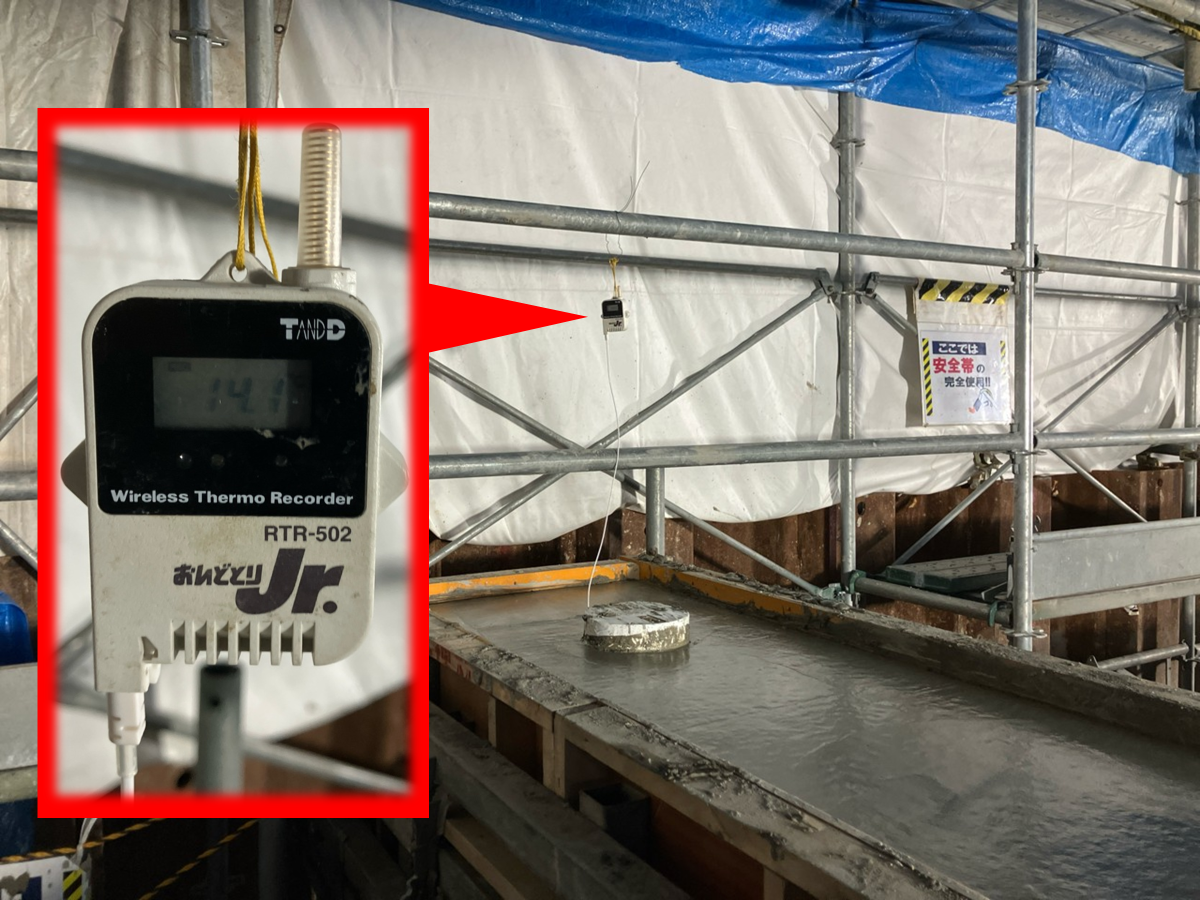

おんどとり🌡️🐓とは、、、

設定した時間間隔ごとに自動で温度をひたすら記録し続けてくれるという実直な🐦で、温度センサー部分をコンクリートに差し込むとコンクリート内部の温度まで測定できちゃう優れた🦤です

そして「側壁頂版翼壁土留壁」の施工です!!

「内側型枠組立」→「型枠支保工組立」「頂版底枠組立」「鉄筋組立」「外側型枠組立」「コンクリート打設」の順番で施工していきます!!

内側型枠組立状況

支保工組立状況

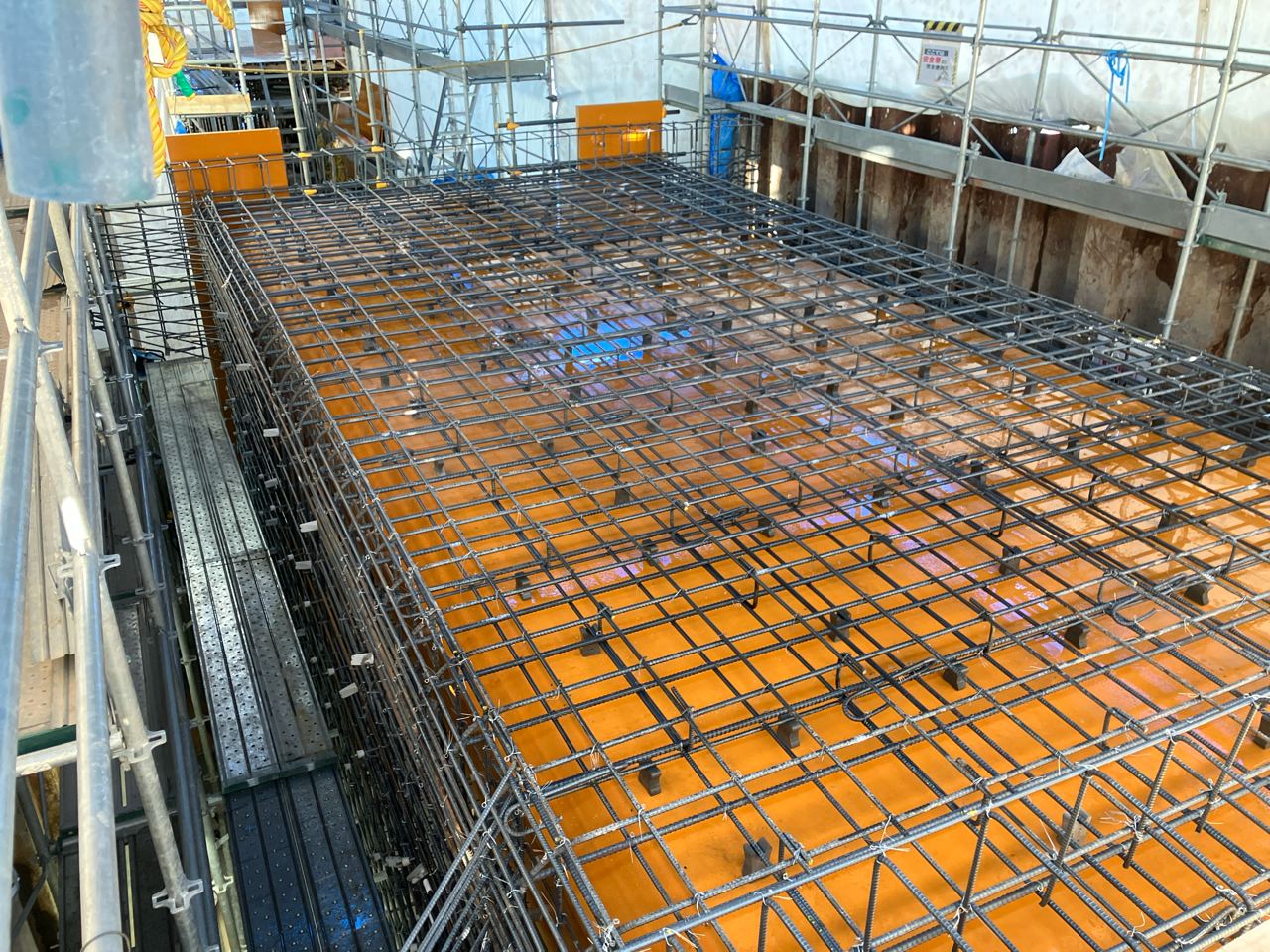

頂版枠組立状況

鉄筋組立完了

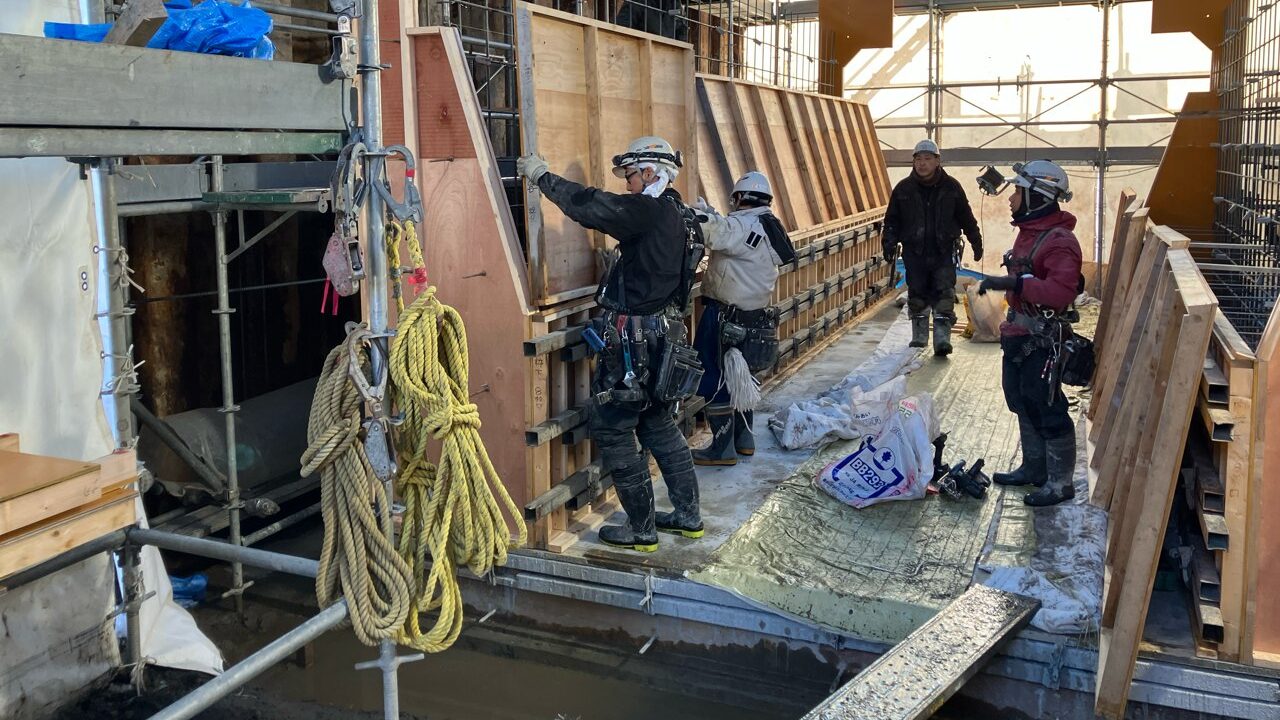

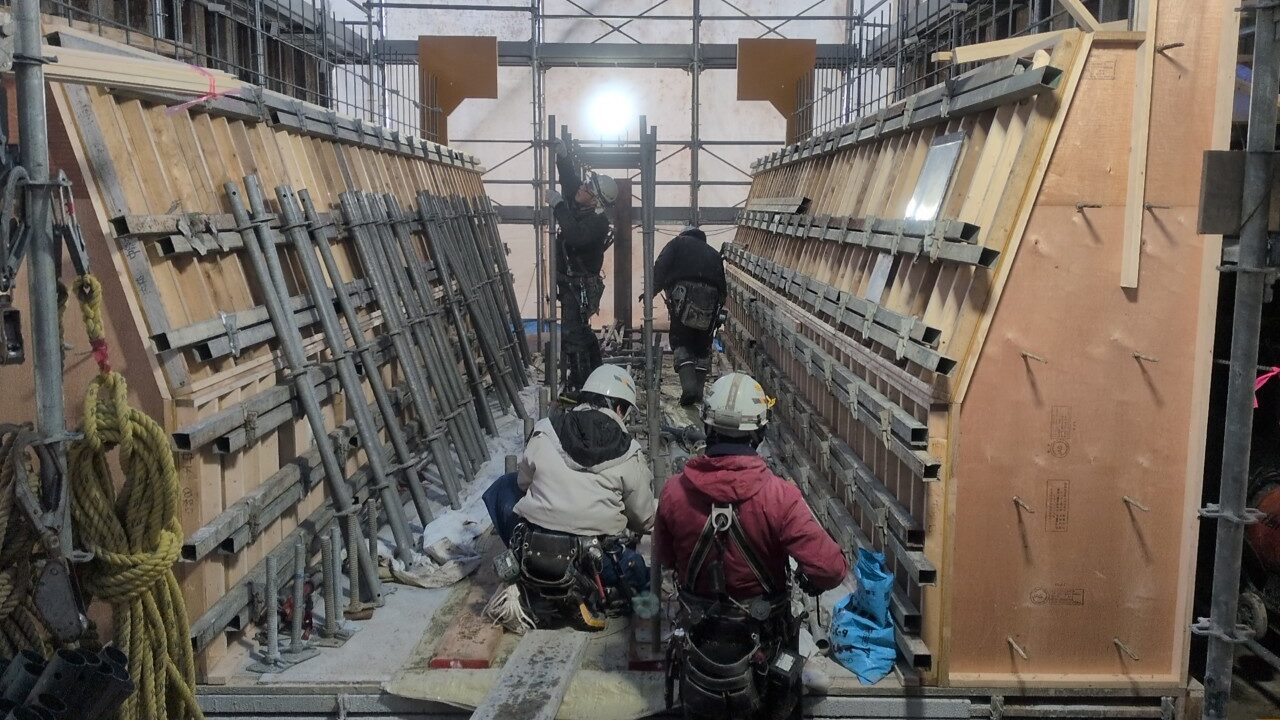

外側型枠組立状況

コンクリート打設状況

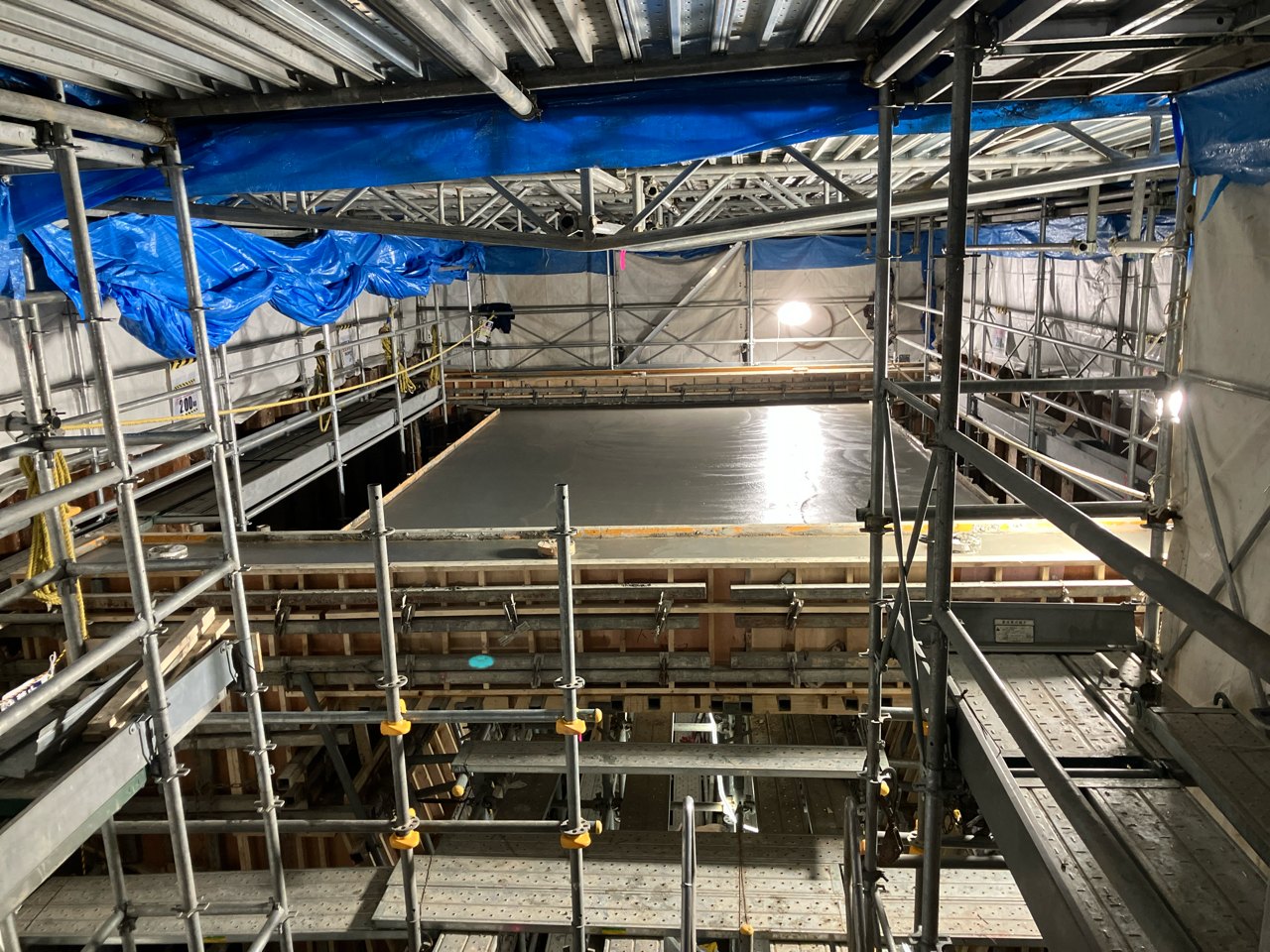

コンクリート打設完了

AIR´s OnepointCorner

「コンクリートで鉄筋が覆われてしまったけど、鉄筋はきちんと配置されているの?」と不安に思った疑り深い方、、、いますよね….😥😭

ご安心ください!!!🫵😁

僕が鉄筋本数ピッチ(間隔)を責任を持ってきちんと確認しているので問題ありません!!

鉄筋がちゃんと図面の通りに配置されているか、くまなく確認しながら写真に残すことでコンクリートで見えなくなってしまう鉄筋をしっかりと管理してます!!😤😤

鉄筋本数確認状況               鉄筋ピッチ確認状況

ようやく、ボックスカルバート📦を完成させることが出来ました!!!🥳😭🤩

ボックスカルバート完成

次回は「コンクリートブロック工」について報告していきますっ!!

以上、AIR🪽より工事進捗報告Vol.6でした! さようなら~
